2018年一級建造師《水利水電工程管理與實務》真題試卷及答案大全

1、 【單選題】 下列觀測方法中,適用于翼墻沉降觀測的是()。

A.交會法

B.視準線法

C.小角度法

D.水準觀測法

答案如下:
D
2、 【單選題】 某土石壩工程施工高程超過上游圍堰頂高程,其相應的攔洪庫容為0.8×108m3,該壩施工期臨時度汛的洪水標準應為()年一遇。

A.20~50

B.50~100

C.100~200

D.200~300

答案如下:
B
3、 【單選題】 某溢洪道工程控制段建筑物級別為2級,其閘門的合理使用年限應為()年。

A.20

B.30

C.50

D.100

答案如下:
C

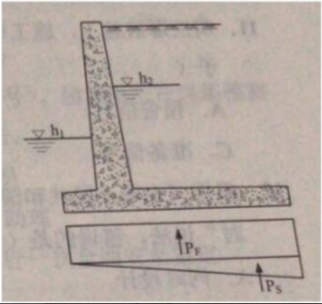

4、 【單選題】 右圖為擋土墻底板揚壓力為示意圖,圖中的Ps是指()。

A.浮托力

B.靜水壓力

C.動水壓力

D.滲透壓力

答案如下:
D
5、 【單選題】 右圖所示的消能方式屬于()。

A.底流消能

B.挑流消能

C.面流消能

D.消力戽消能

答案如下:
A
6、 【單選題】 某5級均質土石圍堰,采用簡化畢肖普法驗算其邊坡穩定時,按照《水利水電工程施工組織設計規范》(SL303-2017)規定,其邊坡的穩定安全系數應不小于()。

A.1.05

B.1.15

C.1.20

D.1.30

答案如下:
B
7、 【單選題】 采用鉆孔法檢查高噴墻的防滲性能時,鉆孔檢查宜在相應部位高噴灌漿結束()后進行。

A.7d

B.14d

C.28d

D.56d

答案如下:
C
8、 【單選題】 黏性土堤防填筑施工中,在新層鋪料前,需對光面層進行刨毛處理的壓實機具是()。

A.羊足碾

B.光面碾

C.凸塊碾

D.凸塊振動碾

答案如下:
B
9、 【單選題】 根據《水利水電工程施工組織設計規范》(S303-2017),生產能力為75m3/h的拌合系統規模為()。

A.大型

B.中型

C.小(1)型

D.小(2)型

答案如下:
B
10、 【單選題】 在加工場加工鋼筋接頭時,一般應采用()。

A.綁扎連接

B.氣壓焊連接

C.接觸點焊連接

D.閃光對焊連接

答案如下:
D
11、 【單選題】 明挖爆破施工,施工單位發出鳴10s,停,鳴10s,停,鳴10s的音響信號屬于()。

A.預告信號

B.起爆信號

C.準備信號

D.解除信號

答案如下:
B
12、 【單選題】 根據《中華人民共和國水土保持法》,下列關于水土保持設施與主體工程“三同時”說法,錯誤的是()。

A.同時設計

B.同時施工

C.同時投產使用

D.同時驗收

答案如下:
D
13、 【單選題】 根據《水利建筑工程預算定額》,現澆混凝土定額中不包括()。

A.清倉

B.平倉振搗

C.鋪水泥砂漿

D.模板制作

答案如下:
D
14、 【單選題】 《水利部生產安全事故應急預案(試行)》(水安監【2016】443號)中應急管理工作原則不包括()。

A.綜合管制

B.預防為主

C.以人為本

D.專業指導

答案如下:
A
15、 【單選題】 根據《水利工程質量事故處理暫行規定》(水利部令第9號),以下事故應由省級以上水行政主管部門組織調查的是()。

A.一般質量事故

B.較大質量事故

C.重大質量事故

D.特大質量事故

答案如下:
C
16、 【單選題】 根據《水利工程施工轉包違法分包等違法行為認定查處管理暫行辦法》(水建管【2016】420號),“工程款支付憑證上載明的單位與施工合同中載明的承包單位不一致”的情形屬于()。

A.轉包

B.違法分包

C.出借借用資質

D.其他違法行為

答案如下:
C
17、 【單選題】 根據《中華人民和國招標投標法施條例》(國務院令第613號),投標保證金最高不得超過()萬元。

A.30

B.50

C.80

D.100

答案如下:
C
18、 【單選題】 根據《水利基本建設項目竣工財務決算編制規程》(SL19-2014),大型項目進行竣工決算時,未完工程投資和預留費用的比例不得超過()的3%。

A.總概算

B.總估算

C.預算總價

D.合同總價

答案如下:
A
19、 【單選題】 根據《水利建設項目稽查辦法》(水安監【2017】341號),稽查組應在現玚稽查結束后5個工作日內提交由()簽署的稽察報告。

A.稽查專家

B.稽查人員

C.稽查特派員

D.特派員助理

答案如下:
C
20、 【單選題】 水閘在首次安全鑒定后,以后應每隔()年進行一次全面安全鑒定。

A.5

B.6

C.10

D.15

答案如下:
C
21、 【多選題】 下列材料用量對比關系中,屬于混凝土配合比設計內容的是()。

A.砂率

B.水砂比

C.水膠比

D.漿骨比

E.砂石化

答案如下:
A,C,D
22、 【多選題】 混凝土防滲墻的質量檢查法包括()。

A.開挖檢驗

B.取芯試驗

C.注水試驗

D.光照試驗

E.無損檢驗

答案如下:
A,B,C,E
23、 【多選題】 關于施工現場臨時10kv變壓器安裝的說法中,正確的是()。

A.變壓器裝于地面時,應有0.5m的高臺

B.裝于地面的變壓器周圍應裝設柵欄

C.桿上變壓器安裝的高度應不低于1.0m

D.桿上變壓器應掛有“止步、高壓危險”的警示標志

E.變壓器的引線應采用絕緣導線

答案如下:
A,D,E
24、 【多選題】 根據《水工程建設規劃同意書制度管理辦法(試行)》(水利部令第31號),下列工程不用辦理規劃同意書的有()。

A.橋梁

B.堤防

C.水電站

D.碼頭

E.水庫

答案如下:
A,D
25、 【多選題】 根據《水利工程設計變更管理暫行辦法》(水規計【2012】93號),下列設計變更中,屬于一般設計變更的是()。

A.河道治理范圍變化

B.除險加固工程主要技術方案

C.泵站裝機容量變化

D.堤防線路局部變化

E.金屬結構附屬設備變化

答案如下:
D,E
26、 【多選題】 根據《節水供水重大水利工程建沒質量監督巡查實施細則》,對勘察設計單位巡查的內容包括()。

A.現場服務情況

B.現場質量控制情況

C.施工資料完整情況

D.工程實體質量情況

E.設計變更是否符合規定

27、 【多選題】 根據《國務院關于在市場體系建設中監理公平競爭審查制度的意見》,下列行為屬于排斥外地經營者參加本地投標活動的有()。

A.限定個人只能購買本地企業的服務

B.在邊界設置關卡,阻礙本地產品運出

C.不依法及時發布招標信息

D.直接拒絕外地經營者參加本地投標

E.限制外地經營者在本地設立分支機構

28、 【多選題】 根據《水利基本建設項目竣工決算審計規程》(SL557-2012),審計終結階段要進行的工作包括()。

A.下達審計結論

B.征求意見

C.出具審計報告

D.整改落實

E.后續審計

29、 【多選題】 《水利水電工程施工安全防護設技術規范》(SL714-2015)中,載人提升機械應設置的安全裝置包括()。

A.超載保護裝置

B.斷繩保裝置

C.防爆保護裝置

D.限速保護裝置

E.防雨保護裝置

30、 【多選題】 根據《大中型水電工程建設風險管理規范》(GB/T50297-2013),水利水電工程建設風險類型包括()。

A.質量事故風險

B.工期延誤風險

C.人員傷亡風險

D.經濟損失風險

E.社會影響風險

31、 【主觀題】 案例一
背景資料

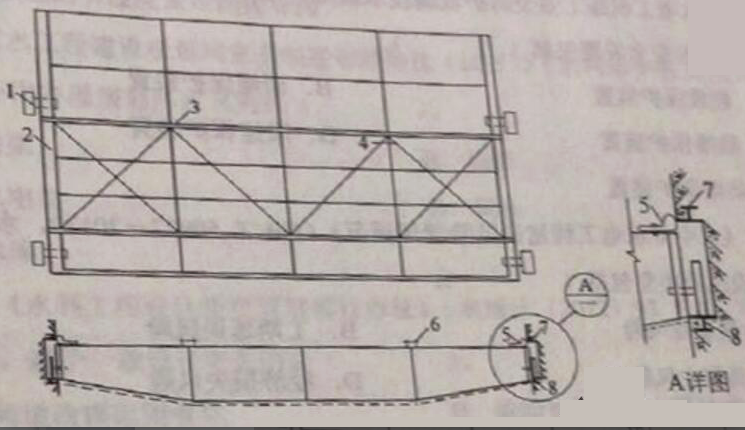

某大(2)型水庫樞紐工程由混凝土面板堆石壩.電站.溢流壩和節制閘等建筑物組成,節制閘共2孔,采用平板直升鋼閘板,閘門尺寸為凈寬15m,凈高12m,閘門結構如圖1所示。

圖1平板鋼閘門結構圖

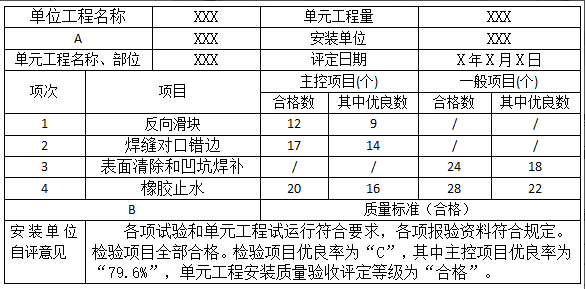

某水利施工單位承擔該工程土建施工及金屬結構,機電設備安裝任務,閘門門槽采用留槽后澆二期混凝土的方法施工。閘門安裝完畢后,施工單位及時進行了檢查.驗收和質量評定工作,其中平板鋼閘門單元工程安裝質量驗收評定表如表1所示:
表1平板鋼閘門單元工程安裝質量驗收評定表

問題
1.分別寫出圖1中代表主軌.橡膠止水和主輪的數字序號。
2.結合背景材料說明門槽二期混凝土應采用具有什么性能特點的混凝土;指出門槽二期混凝土在入倉、振搗時的注意事項。
3.根據《水閘施工規范》(SL27-2014)規定,閘門安裝完畢后水閘蓄水前需做什么啟閉試驗?指出該實驗?zāi)康暮妥⒁馐马棥?br>4.根據《水利水電工程單元工程施工質量驗收評定標準-水工金屬結構安裝工程》(SL635-2012)要求,寫出表1中所示ABC字母所代表的內容(計算結果以百分數表示,并保留一位小數)。
5.根據《水利水電建設工程驗收規程》(SL23-2008)規定,該水庫在蓄水前應進行哪項階段驗收?該驗收應由哪個單位主持?施工單位應以何種身份參與該驗收?
32、 【主觀題】 背景資料
某承包人根據《水利水電工程標準施工招標文件》(2009版)與發包人簽訂某引調水工程引水渠標段施工合同,合同約定:1)合同工期465天,2015年10月1日開工;2)簽約合同價為5800萬元;3)履約保證金兼具工程質量保證金功能,施工進度付款中不再預留質量保證金;4)工程預付款為簽約合同價的10%,開工前分兩次支付,工程預付款的扣回與還清按R=A(C-F1S)/(F2-F1)S計算,其中F1=20%;F2=90%。
合同簽訂后發生如下事件:

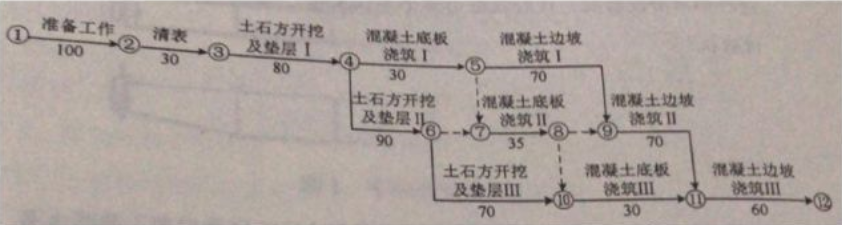

事件一:項目部要求編制了該工程的施工進度計劃如圖2所示,經監理人批準后,工程如期開工;

圖2施工進度計劃圖(單位:天)
事件二:承包人完成施工控制網測量后,按監理人指示開展了抽樣復測:
1)發現因發包人提供的某基準線不準確,造成與此相關的數據均超過允許誤差標準,為此監理人指示承包人對發包人提供的基準點.基準線進行復測,并重新進行了施工控制網的測量,產生費用共計3萬元,增加工作時間5天;
2)由于測量人員操作不當造成施工控制網數據異常,承包人進行了測量修整,修正費用0.5萬元,增加工作時間2天。
針對上述兩種情況,承包人提出了延長工期和補償費用的索賠要求;
事件三:“土石開挖及墊層Ⅲ”施工中遇到地質勘探末查明的軟弱底層,承包人及時通知監理人。監理人會同參建各方進行現場調查后,把該事件界定為不利物質條件要求承包人采取合理措施繼續施工,承包人按要求完成地基處理,導致“土石方開挖及墊層Ⅲ”工作時間延長了20天,增加費用8.5萬元,承包人據此提出了延長工期20天和增加費用8.5萬元的要求。
事件四:截止2016年10月,承包人累計完成合同金額4820萬元,2016年11月份監理人審核批準的合同金額442萬元。
問題:
1.指出事件一施工進度計劃圖的關鍵線路(用節點編號表示);“土石方開挖及墊層Ⅲ”工作的總時差。
2.事件二,承包人應獲得的索賠有哪些?簡要說明理由。
3.事件三中,監理人收到承包人提出延長工期和增加費用的要求后,監理人按照什么處理程序辦理?承包人的要求是否合理?簡要說明理由。
4.計算2016年11月份的工程預付款扣回金額,承包人實得金額(單位:萬元)保留2位小數。
33、 【主觀題】 背景資料
某調水樞紐工程主要由泵站和節制閘組成,其中泵站設計流量120m3/s,安裝7臺機組(含備用1臺),總裝機容量11900kW,年調水量7.6×108m3,節制閘共5孔,單孔凈寬8m,非汛期節制閘關閉擋水,汛期節制閘開敞泄洪,最大泄洪流量750m3/s,該樞紐工程在施工過程中發生如下事件:
事件一:為加強樞紐工程施工安全生產管理,施工單位在現場設立安全生產管理機構,配備了專職安全生產管理人員,專職安全生產管理人員對該項目的安全生產管理工作全面負責;
事件二:基坑開挖前,施工單位編制了施工組織設計,部分內容如下:
1)施工用電從附近系統電源接入,現場設臨時變壓器一臺;

2)基坑開挖采用管井降水,開挖邊坡坡比1:2,最大開挖深度9.5m;
3)泵站墩墻及上部廠房采用現澆混凝土施工,混凝土模板支撐最大搭設高度15m,落地式鋼管腳手架搭沒高度50m;
4)閘門.啟閉機及機電設備采用常規起重機械進行安裝,最大單件吊裝重量150kN;
事件三:泵站下部結構施工時正值汛期,某天圍堰下游發生管涌,由于搶險不及時,導致圍堰決口基坑進水,部分鋼筋和鋼構件受水浸泡后銹蝕。該事故經處理雖然不影響工程正常使用,但對工程使用壽命有一定影響,事故處理費用70萬元,延誤工期40天。
問題:
1.根據《水利水電工程等級劃分及洪水標準》(SL225-2017)說明樞紐工程等別.工程規模和主要建筑物級別。
2.指出并改正事件一中的不妥之處,專職安全生產管理人員的主要職責有哪些?
3.根據《水利水電工程施工安全管理導則》(SL721-2015),說明事件二施工組織設計中,哪些單項工程需要組織專家對專項施工方案進行審查論證。
4.根據《水利工程質量事故處理暫定規定》(水利部令第9號),說明水利工程質量事故分為哪幾類?事件三中質量事故屬于哪一類?該事故由哪些單位或者部門組織調查組進行調查?調查結果報哪個單位或部門核備?
34、 【主觀題】 背景資料
某水利樞紐由混凝土重力壩.引水隧洞和電站廠房等建筑物組成,最大壩高123m,水庫總庫容2x108m3,電站裝機容量240MW,混凝土重力壩剖面圖見圖4。

圖4混凝土重力壩剖面圖
本工程在施工中發生如下事件:
事件一:施工單位根據《水工建筑物水泥灌漿施工技術規范》(DL/T5148-2014)和設計圖紙編制了帷幕灌漿施工方案,計劃三排帷幕孔按順序ABC依次進行灌漿施工;
事件二:施工單位根據《水利水電工程施工組織設計規范》(SL303-2017),先按高峰月澆筑強度初步確定了混凝土生產系統規模,同時又按平層澆筑法計算公式Qh≥KhSD/(t1-t2)復核了混凝土生產系統的小時生產能力;
事件三:施工單位根據《水工混凝土施工規范》(SL67-2014),對大壩混凝土采取了溫控措施,首先對原材料和配合比進行了優化,降低混凝土水化熱溫升,其次對混凝土拌合.運輸和澆筑等過程中采取多種措施,降低混凝土的澆筑溫度;
事件四:施工單位在某一壩段基礎C20混凝土澆筑過程中,共抽取混凝土試樣35組進行抗壓強度試驗,實驗結果統計:1)有3組試樣抗壓強度為設計強度的80%;2)試樣混凝土的強度保證率為78%。施工單位按《水利水電工程施工質量檢驗與評定規程》(SL176-2007)對混凝土強度進行評定,評定結果為不合格,并對現場相應部位結構物的混凝土強度進行了檢測;
事件五:本工程各建筑物全部完工并經一段時間試運行后,項目法人組織勘察.設計.監理.施工等有關單位的代表開展竣工驗收自查工作,召開自查工作會議,自查完成后,項目法人向工程主管部門提交了竣工驗收申請報告,竣工驗收部門提出:本工程質量監督部門未對工程質量等級進行核定,不得驗收。
問題:
1.改正事件一中三排帷幕灌漿施工順序,簡述帷幕灌漿施工工藝流程。
2.指出事件二中計算公式中的含義。
3.說明事件三中“混凝土澆筑溫度”這一規范術語的含義,指出在混凝土拌合.運輸過程中降低混凝土澆筑溫度的具體措施。
4.說明事件四中混凝強度評定為不合格的理由,指出對結構物混凝土強度進行檢測的方法有哪些?
5.除事件五中列出的參加會議的單位外,還有那些單位代表應參加自查工作和列席自查工作會議?竣工驗收部門的要求是否妥當?說明理由。
35、 【主觀題】 背景資料
某大型引調水工程施工投標最高限價8億元,主要工程內容包括水閘.渠道及管理設施等,招標文件按照《水利水電工程標準施工招標文件》(2009版)編制,建設管理過程中發生如下事件:
事件一:招標文件有關投標保證金如下:
條款1:投標保金可以銀行保函方式提交,以現金或支票方式提交的,必須從其基本賬戶轉出;
條款2:投標保證金開標前3天向招標人提交;
條款3:聯合投標時,投標保證金必須由牽頭人提交;
條款4:投標保證金有效期從遞交投標文件開始,延續到投標有效期滿后30天止;
條款5:簽訂合同5個工作日內,招標人向未中標的投標人退還投標保證金和利息,中標人的投標保證金和利息在扣除招標代理費后退還;

事件二:某投標人編制的投標文件中,柴油預算價格計算樣表見表5。
表5柴油預算價格計算樣表

事件三:中標公示期間,第二中標候選人投訴第一中標候選人項目經理有在建項目(擔任項目經理),經核查該項目已經竣工驗收,但在當?shù)亟ㄔO(shè)行政主管部門監管平臺中未銷號;
事件四:招標階段,初設批復的管理設施無法確定準確價格,發包人以暫列金額600萬方式在工程量清單中明標列出,并說明若總承包單位未中標,該部分適合分包管理。合同實施期間,發包人對管理設施公開招標,總承包位參與投標,但未中標,隨后發包人與中標人就管理設施簽訂合同;
事件五:承包人已按發包人要求提交履約保證金,合同支付條款中,工程質量保證金的相關規定如下:
條款1:工程建設期間,每月在工程進度支付中按3%比例預留,總額不超過工程價款結算總額的3%;
條款2:工程質量保修期,以現金.支票.匯票方式預留工程質量保證金的,預留總額為工程價款階段總額的5%,以銀行保函方式預留工程質量保證金的,預留總額為工程價款結算總額的3%;
條款3:工程質量保證金擔保期限從通過工程竣工驗收之日起計算;
條款4:工程質量保修期限內,由于承包人原因造成的缺陷,處理費用超過工程質量保證金數額的,發包人還可以索賠;
條款5:工程質量保修期滿時,發包人將在30個工作日內將工程質量保證金及利息退回給承包人。
問題:
1.指出并改正事件一中不合理的投標保證金條款。
2.根據事件二,在答題卡上繪制并完善柴油預算價格計算表。
3.事件三中,第二中標候選人的投訴程度是否妥當?調查結論是否影響中標結果,并分別說明理由。
4、指出事件四中發包人做法的不妥之處,并說明理由。
5、根據《建設工程質量保證金管理辦法》(建質【2017】138號)和《水利水電工程標準施工招標文件》(2009版),事件五中質量保證金條款中不合理的條款有哪些?

相關試卷

  • 2021年一級建造師《公路工程管理與實務》模擬卷(二)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》模擬卷(一)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》密押卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》臨考卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》提升卷試卷及答案
