1、 【單選題】 表征瀝青路面材料穩定性能的路面使用指標的是()。

A.平整度

B.溫度穩定性

C.抗滑能力

D.降噪排水

答案如下:
B
2、 【單選題】 城市主干道的水泥混凝土路面不宜選擇的主要原材料是()。

A.42.5級以上硅酸鹽水泥

B.粒徑小于19.00mm的砂礫

C.粒徑小于31.5mm碎石

D.細度模數在2.5以上的淡化海砂

答案如下:
D
3、 【單選題】 關于加筋土擋墻結構特點的說法,錯誤的是()。

A.填土、拉筋、面板結合成柔性結構

B.依靠擋土面積的自重抵擋土壓力作用

C.能適應較大變形,可用于軟弱地基

D.構件可定型預制,現場拼裝

答案如下:
B
4、 【單選題】 濕陷性黃土路基的處理方法不包括()。

A.換土法

B.強夯法

C.砂樁法

D.擠密法

答案如下:
C
5、 【單選題】 橋梁防水混凝土基層施工質量檢驗的主控項目不包括()。

A.含水率

B.粗糙度

C.平整度

D.外觀質量

答案如下:
D
6、 【單選題】 預制梁板吊裝時,吊繩與梁板的交角為()時,應設置吊架或吊裝扁擔。

A.45°

B.60°

C.75°

D.90°

答案如下:
A
7、 【單選題】 在移動模架上澆筑預應力混凝土連續梁時,澆筑分段施工縫應設在()零點附近。

A.拉力

B.彎矩

C.剪力

D.扭矩

答案如下:
B
8、 【單選題】 主要材料可反復使用,止水性好的基坑圍護結構是()。

A.鋼管樁

B.灌注樁

C.SMW工法樁

D.型鋼樁

答案如下:
C
9、 【單選題】 下列盾構掘進的地層中,需要采取措施控制后續沉降的是()。

A.巖層

B.卵石

C.軟弱粘性土

D.砂土

答案如下:
C
10、 【單選題】 下列給水排水構筑物中,屬于調蓄構筑物的是()。

A.澄清池

B.清水池

C.生物塘

D.反應池

答案如下:
B
11、 【單選題】 給水與污水處理廠試運行內容不包括()。

A.性能標定

B.單機試車

C.聯機運行

D.空載運行

答案如下:
A
12、 【單選題】 某供熱管網設計壓力為0.4MPa,其嚴密性試驗壓力()。

A.0.42

B.0.46

C.0.50

D.0.60

答案如下:
D
13、 【單選題】 下列燃?xì)夂蜔崴芫W(wǎng)附屬設備中,屬于燃?xì)夤芫W(wǎng)獨有的是()。

A.閥門

B.補償裝置

C.凝水缸

D.排氣裝置

答案如下:
C
14、 【單選題】 生活垃圾填埋場填埋區防滲系統結構層,自上而下材料排序,正確的是()。

A.土工布、GCL墊、HDPE膜

B.土工布、HDPE膜、GCL墊

C.HDPE膜、土工布、GCL

D.HDPE膜、GCL墊、土工布

答案如下:
B
15、 【單選題】 關于施工測量的說法,錯誤的是()。

A.規劃批復和設計文件是施工測量的依據

B.施工測量貫穿于工程實施的全過程

C.施工測量應遵循“由局部到整體,先細部分后控制”的原則

D.綜合性的市政基礎設施工程中,使用不同的設計文件時,應進行平面控制網聯測

答案如下:
C
16、 【單選題】 關于假山施工順序說法錯誤的是:()。

A.上下分層

B.由主及次

C.自下而上

D.自前向后

答案如下:
D
17、 【單選題】 園林排水方式中最經濟的是()。

A.明溝排水

B.地面排水

C.暗溝排水

D.管道排水

答案如下:
B
18、 【單選題】 下圖雙代號網絡圖中,下部的數字表示的含義是()。

A.工作持續時間

B.施工順序

C.節點排序

D.工作名稱

答案如下:
A
19、 【單選題】 關于聚乙烯燃?xì)夤艿肋B接的說法,錯誤的是()。

A.不同標準尺寸比(SDR值)的材料,應使用熱熔連接

B.不同級別材料,必須使用電熔連接

C.施工前應對連接參數進行試驗

D.在熱熔連接組對前,應清除表皮的氧化層

答案如下:
A
20、 【單選題】 市政工程竣工驗收前,建設單位應請()對施工資料進行預驗收。

A.監理單位

B.工程質量監督機構

C.設計單位

D.城建檔案管理機構

答案如下:
D
21、 【多選題】 城鎮瀝青路面道路結構組成有()。

A.路基

B.基層

C.面層

D.墊層

E.排水層

答案如下:
A,B,C
22、 【多選題】 用于路面裂縫防治的土工合成材料應滿足的技術要求有()。

A.抗拉強度

B.最大負荷延伸率

C.單位面積質量

D.網孔尺寸

E.搭接長度

答案如下:
A,B,C,D
23、 【多選題】 懸臂澆筑法施工連續梁合龍段時,應符合的規定有()。

A.合龍前,應在兩端懸臂預加壓重,直至施工完成后撤除

B.合龍前,應將合龍跨一側墩的臨時錨固放松

C.合龍段的混凝土強度提高一級的主要目的是盡早施加預應力

D.合龍段的長度可為2m

E.合龍段應在一天中氣溫最高時進行

答案如下:
B,C,D
24、 【多選題】 當基坑底有承壓水時,應進行坑底突涌驗算,必要時可采?。ǎ┍WC坑底土層穩定。

A.截水

B.水平封底隔滲

C.設置集水井

D.鉆孔減壓

E.回灌

答案如下:
B,D
25、 【多選題】 關于地下連續墻的導墻作用的說法,正確的有()。

A.控制挖槽精度

B.承受水土壓力

C.承受施工機具設備的荷載

D.提高墻體的剛度

E.保證墻壁的穩定

答案如下:
A,B,C
26、 【多選題】 新建市政公用工程不開槽成品管的常用施工方法有()。

A.頂管法

B.夯管法

C.裂管法

D.沉管法

E.盾構法

27、 【多選題】 關于供熱管網工程試運行的說法,錯誤的有()。

A.工程完工后即可進行試運行

B.試運行應按建設單位、設計單位認可的參數進行

C.試運行中嚴禁對緊件進行熱擰緊

D.試運行中應重點檢查支架的工作狀況

E.試運行的時間應為連續運行48h

28、 【多選題】 關于生活垃圾填埋場HDPE膜鋪設的做法,錯誤的有()

A.總體施工順序一般為“先邊坡后場底”

B.冬期施工時應有防凍措施

C.鋪設時應反復展開并拖動,以保證鋪設平整

D.HDPE膜施工完成后應立即轉入下一工序,以形成對HDPE膜的覆蓋和保護

E.應及時收集整理施工記錄表

29、 【多選題】 市政工程投標文件經濟部分內容有()。

A.投標保證金

B.已標價的工程量

C.投標報價

D.資金風險管理體系及措施

E.擬分包項目情況

30、 【多選題】 工程施工過程中,影響施工安全生產的主要環境因素有()。

A.水文地質

B.項目人文氛圍

C.防護設施

D.冬雨期施工

E.鄰近建構(筑)物

31、 【主觀題】 案例一
背景資料
某施工單位承建城鎮道路改擴建工程,全長2km,工程項目主要包括:(1)原機動車道的舊水泥混凝土路面加鋪瀝青混凝土面層:(2)原機動車道兩側加寬、新建非機動車道和人行道;(3)新建人行天橋一座,人行天橋樁基共設計12根,為人工挖孔灌注樁,改擴建道路平面布置如圖1所示,灌注樁的樁徑,樁長見表1—1

施工過程中發生如下事件:
事件一:項目部將原已獲批的施工組織設計中的施工部署:
非機動車道(雙側)→人行道(雙側)→挖孔樁→原機動車道加鋪,
改為:挖孔樁→非機動車道(雙側)→人行道(雙側)→原機動車道加鋪。
事件二:項目部編制了人工挖孔樁專項施工方案,經施工單位總工程師審批后上報總監理工程師申請開工,被總監理工程師退回。
事件三:專項施工方案中,鋼筋混凝土護壁技術要求有:井圈中心線與設計軸線的偏差不得大于20mm,上下節護壁搭接長度不小于50mm,模板拆除應在混凝土強度大于2.5MPa后進行。
事件四:舊水泥混凝土路面加鋪前,項目部進行了外觀調查,并采用探地雷達對道板下狀況進行掃描探測,將舊水泥混凝土道板的現狀分為三種狀態;A為基本完好;B為道板面上存在接縫和裂縫;C為局部道板底脫空,道板局部斷裂或碎裂;
事件五:項目部按兩個施工隊同時進行人工挖孔樁施工,計劃顯示挖孔樁施工需57天完工,施工進度計劃見表1-2,為加快工程進度,項目經理決定將9、10、11、12號樁安排第三個施工隊進場施工,三隊同時作業。

問題:
1、事件一中,項目部改變施工部署需要履行哪些手續?
2、寫出事件二中專項施工方案被退回的原因。
3、補充事件三中鋼筋混凝土護壁支護的技術要求。
4、事件四中,在加鋪瀝青混凝土前,對C狀態的道板應采取哪些處理措施?
5、事件五中,畫出按三個施工隊同時作業的橫道圖,并計算人工挖孔樁施工需要的作業天數。
32、 【主觀題】 (二)
背景資料
某公司承建一座城市橋梁工程。該橋上部結構為16×20m預應力混凝土空心板,每跨布置空心板30片。進場后,項目部編制了實施性總體施工組織設計,內容包括:

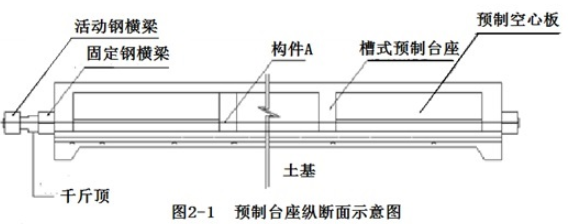

(1)根據現場條件和設計圖紙要求,建設空心板預制場。預制臺座采用槽式長線臺座,橫向連續設置8條預制臺座,每條臺座1次可預制空心板4片,預制臺座構造如圖2-1所示。

(2)將空心板的預制工作分解成①清理模板、臺座,②涂刷隔離劑,③鋼筋、鋼絞線安裝,④切除多余鋼絞線,⑤隔離套管封堵,⑥整體放張,⑦整體張拉,⑧拆除模板,⑨安裝模板,⑩澆筑混凝土,?養護,?吊運存放等12道施工工序,并確定了施工工藝流程如圖2-2所示。(注:①~?為各道施工工序代號)

(3)計劃每條預制臺座的生產(周轉)效率平均為10天,即考慮各條臺座在正常流水作業節拍的情況下,每10天每條預制臺座均可生產4片空心板。
(4)依據總體進度計劃空心板預制80天后,開始進行吊裝作業,吊裝進度為平均每天吊裝8片空心板。
問題:
1.根據圖2-1預制臺座的結構型式,指出該空心板的預應力體系屬于哪種型式?寫出構件A的名稱。
2.寫出圖2-2中空心板施工工藝流程框圖中施工工序B、C、D、E、F、G的名稱。(選用背景資料給出的施工工序①~?的代號或名稱作答)
3.列式計算完成空心板預制所需天數。
4.空心板預制進度能否滿足吊裝進度的需要?說明原因。
33、 【主觀題】 (三)
背景資料
某公司承接一項供熱管線工程,全長1800m,直徑DN400mm,采用高密度聚乙烯外護管聚氨酯泡沫塑料預制保溫管,其結構如圖3所示;其中340m管段依次下穿城市主干路、機械加工廠,穿越段地層主要為粉土和粉質黏土,有地下水,設計采用淺埋暗挖法施工隧道(套管)內敷設,其余管段采用開槽法直埋敷設。
項目部進場調研后,建議將淺埋暗挖隧道法變更為水平定向鉆(拉管)法施工,獲得建設單位的批準,并辦理了相關手續。

施工前,施工單位編制了水平定向鉆專項施工方案,并針對施工中可能出現的地面開裂、冒漿、卡鉆、管線回拖受阻等風險,制定了應急預案。
工程實施過程中發生了如下事件:
事件一:當?shù)毓こ藤|(zhì)量監督機構例行檢查時,發現該工程既未在規定時限內開工,也未辦理延期手續,違反了相關法規的規定,要求建設單位改正。
事件二:預制保溫管出廠前,在施工單位質檢人員的見證下,廠家從待出廠的管上取樣,并送至廠試驗室進行保溫層性能指標檢測,以此作為見證取樣試驗。監理工程師發現后,認定其見證取樣和送檢程序錯誤,且檢測項目不全,與相關標準的要求不符,及時予以制止。
事件三:鉆進期間,機械加工廠車間地面出現隆起、開裂,并冒出黃色泥漿,導致工廠停產。項目部立即組織人員按應急預案對冒漿事故進行處理,包括停止注漿;在冒漿點周圍圍擋,控制泥漿外溢面積等,直至最終回填夯實地面開裂區。
事件四:由于和機械加工廠就賠償一事未能達成一致,穿越工程停工兩天,施工單位在規定的時限內通過監理單位向建設單位申請工期順延。
問題:
1.與水平定向鉆法施工相比,原淺埋暗挖隧道法施工有哪些劣勢?
2.根據相關規定,施工單位應當自建設單位領取施工許可證之日起多長時間內開工(以月數表示)?延期以幾次為限?
3.給出事件二中見證取樣和送檢的正確做法,并根據《城鎮供熱管網工程施工及驗收規范》CJ28-2014規定,補充預制保溫管檢測項目。
4.事件三中冒漿事故的應急處理還應采取哪些必要措施?
5.事件四中,施工單位申請工期順延是否符合規定?說明理由。
34、 【主觀題】 背景資料:
某城市水廠改擴建工程,內容包括多個現有設施改造和新建系列構筑物。新建的一座半地下式混凝沉淀池,池壁高度為5.5m,設計水深4.8m,容積為中型水池;鋼筋混凝土薄壁結構,混凝土設計強度C35,防滲等級P8。池體地下部分處于硬塑狀粉質黏土層和夾砂黏土層,有少量淺層滯水,無需考慮降水施工。
鑒于工程項目結構復雜,不確定因素多。項目部進場后,項目經理主持了設計交底;在現場調研和審圖基礎上,向設計單位提出多項設計變更申請。
項目部編制的混凝沉淀池專項施工方案內容包括:明挖基坑采用無支護的放坡開挖形式;池底板設置后澆帶分次施工;池壁豎向分兩次施工,施工縫設置鋼板止水帶,模板采用特制鋼模板,防水對拉螺栓固定。沉淀池施工橫斷面布置如圖4所示。依據進度計劃安排,施工進入雨期。

混凝沉淀池專項施工方案經修改和補充后獲準實施。
池壁混凝土首次澆筑時發生跑模事故,經檢查確定為對拉螺栓滑扣所致。
池壁混凝土澆筑完成后掛編織物灑水養護,監理工程師巡視發現編織物呈干燥狀態,發出整改通知。
依據廠方意見,所有改造和新建的給水構筑物進行單體滿水試驗。
問題:
1.項目經理主持設計交底的做法有無不妥之處?如不妥,寫出正確做法。
2.項目部申請?jiān)O(shè)計變更的程序是否正確?如不正確,給出正確做法。
3.找出圖4中存在的應修改和補充之處。
4.試分析池壁混凝土澆筑跑模事故的可能原因。
5.監理工程師為何要求整改混凝土養護工作?簡述養護的技術要求。
6.寫出滿水試驗時混凝沉淀池的注水次數和高度。
35、 【主觀題】 (五)
背景資料

某公司承建城區防洪排澇應急管道工程,受環境條件限制,其中一段管道位于城市主干路機動車道下,垂直穿越現狀人行天橋,采用淺埋暗挖隧道形式;隧道開挖斷面3.9m×3.35m,橫斷面布置如圖5所示。施工過程中,在沿線3座檢查井位置施作工作豎井,井室平面尺寸長6.0m,寬5.0m。井室、隧道均為復合式襯砌結構,初期支護為鋼格柵+鋼筋網+噴射混凝土,二襯為模筑混凝土結構,襯層間設塑料板防水層。隧道穿越土層主要為砂層、粉質黏土層,無地下水。設計要求施工中對機動車道和人行天橋進行重點監測,并提出了變形控制值。
施工前,項目部編制了淺埋暗隧道下穿道路專項施工方案,擬在工作堅井位置占用部分機動車道搭建臨時設施,進行工作豎井施工和出土,施工安排3個堅井同時施作,隧道相向開挖以滿足工期要求,施工區域,項目部采取了以下環保措施:
對現場臨時路面進行硬化散裝材料進行覆蓋。
臨時堆土采用密目網進行覆蓋
夜間施工部進行露天焊接作業,控制好照明裝置燈光亮度。

問題:
1.根據圖5分析隧道施工對周邊環境可能產生的安全風險。
2.工作豎井施工前項目部應向哪些部門]申報、辦理哪些報批手續。
3.給出下穿施工的重點監測項目,簡述監測方式。
4.簡述隧道相冋開挖貫通施工的控制措施。
5.結合背景資料,補充項目部應采取的環保措施。
6.二襯鋼筋安裝時,應對防水層采取哪些防護措施。

相關試卷

  • 2021年一級建造師《公路工程管理與實務》模擬卷(二)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》模擬卷(一)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》密押卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》臨考卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》提升卷試卷及答案
