1、 【單選題】 在隧道相向開挖施工中,由于測量誤差,導致具有相同貫通里程的中線點在空間不相重合,此兩點在空間的閉合差稱為()誤差。

A.允許

B.測量

C.施工

D.貫通

答案如下:
D
2、 【單選題】 鐵路工程施工測量中測量儀器設備及工具必須()。

A.定期(一般為2年)到國家計量部門進行檢定,取得合格證書后方可使用

B.定期(一般為1年)到國家計量部門進行檢定,取得合格證書后方可使用

C.定期(一般為1年)到國家計量部門進行檢定即可

D.定期(一般為2年)到國家計量部門進行檢定即可

答案如下:
B
3、 【單選題】 硬化混凝土的抗硫酸鹽侵蝕性能主要與()有關。

A.水膠比

B.灰砂比

C.水泥品種

D.骨料級配

答案如下:
C
4、 【單選題】 在樁基混凝土無損檢測中,操作簡便,檢測快速,結果較為精確的檢測方法是()。

A.回彈法

B.鉆芯法

C.拔出法

D.小應變法

答案如下:
D
5、 【單選題】 在水泥使用中,對其質量有懷疑時應采取的措施是()。

A.退貨

B.報廢

C.復驗

D.降低等級使用

答案如下:
C
6、 【單選題】 下列地基處理方法中,施工前必須要進行工藝性試驗的是()。

A.碎石樁

B.塑料排水板

C.堆載預壓

D.換填

答案如下:
A
7、 【單選題】 路塹錨桿擋土墻施工步驟是()。

A.自上往下

B.自下往上

C.自中間向兩端

D.自兩端向中間

答案如下:
A
8、 【單選題】 土質邊坡掛網錨噴防護施工時,錨桿孔施工完成后應(),然后安設錨桿。

A.直接注漿

B.先用清水沖洗再注漿

C.先用高壓風吹洗再注漿

D.先用石灰水沖洗再注漿

答案如下:
C
9、 【單選題】 下列關于清孔作業的說法中,錯誤的是()。

A.清孔過程中應及時向孔內注清水

B.成孔檢查合格后應立即進行清孔

C.換漿法清孔用于正循環旋轉鉆機

D.采用加大鉆孔深度方式代替清孔

答案如下:
D
10、 【單選題】 蓋板涵涵頂填土?xí)r,填筑厚度至少超過()后,方可通行大型機械。

A.1倍涵寬

B.1倍涵長

C.0.85m

D.1.0m

答案如下:
D
11、 【單選題】 營業線橋涵頂進施工的防護,吊軌法一般應用于橋涵孔徑小于(),處于直線地段,路基土質較好的線路加固。

A.2m

B.3m

C.4m

D.5m

答案如下:
B
12、 【單選題】 先張法預應力混凝土簡支梁預制施工中,當橋面鋼筋及預埋件安裝工作完成后,下一道工序是()。

A.張拉預應力束

B.澆筑混凝土

C.安裝端頭模板

D.安裝梁體鋼筋

答案如下:
B
13、 【單選題】 鐵路隧道初期支護是在開挖后進行的徑向支護,其基本施工方法是()施工。

A.噴射混凝土

B.錨噴

C.格柵

D.拱架

答案如下:
B
14、 【單選題】 關于臺階法循環進尺,下列說法正確的是()。

A.V、VI級圍巖上臺階循環進尺不宜超過2榀鋼架設計間距

B.Ⅳ、V級圍巖下臺階循環進尺不宜超過1榀鋼架設計間距

C.Ⅲ級圍巖循環進尺不宜超過5.0m

D.初期支護設計鋼架未封閉成環的隧道,仰拱一次開挖長度不宜大于3m

答案如下:
D
15、 【單選題】 根據鐵路隧道巖體類型劃分標準,下列巖石中屬于B類巖石的是():

A.閃長巖

B.安山巖

C.石灰?guī)r

D.大理巖

答案如下:
C
16、 【單選題】 鐵路鋪軌作業連接鋼軌時,必須按規定預留()。

A.起道量

B.撥道量

C.落道量

D.軌縫量

答案如下:
D
17、 【單選題】 下列關于鐵路建設項目架子隊組建程序說法錯誤的是()。

A.公司根據中標工程任務等情況,確定架子隊數量及人員規模

B.架子隊根據項目經理部指定的作業任務合理設置作業班組

C.項目經理部在工程開工前應明確架子隊內部機構設置

D.項目經理部與勞務承包企業依法簽訂勞務承包合同

答案如下:
D
18、 【單選題】 鐵路工程項目施工進度的關鍵節點工期中,以軌道工程鋪通并能行車為目標的工期是()。

A.站前工期

B.站后工期

C.線下工期

D.線上工期

答案如下:
A
19、 【單選題】 鐵路建設項目申請國家驗收應在初步驗收合格且初期運營()后進行。

A.3個月

B.6個月

C.1年

D.2年

答案如下:
C
20、 【單選題】 鐵路線路兩側應當設立鐵路線路安全保護區。城市郊區居民居住區高速鐵路的安全保護范圍為()m,其他鐵路為()m。

A.12,10

B.10,8

C.15,12

D.20,15

答案如下:
A
21、 【多選題】 鐵路工程項目的關鍵測量科目實行徹底換手測量時,須更換()。

A.測量人員

B.測量儀器

C.計算資料

D.測控點位

E.測量程序

答案如下:
A,B,C
22、 【多選題】 關于水泥試驗結果評定,下列說法正確的有()。

A.細度不符合標準規定為不合格水泥

B.終凝時間不符合標準規定為廢品

C.初凝時間不符合標準規定為廢品

D.摻合料超過最大限量的為不合格水泥

E.安定性不符合標準的為不合格水泥

答案如下:
A,C,D
23、 【多選題】 在邊坡高度大于20m地段,對于巖質軟弱松散的傍山路塹,施工作業措施包括()。

A.分級開挖

B.分級支擋

C.分級防護

D.坡腳預加固

E.逐層順坡開挖

答案如下:
A,B,C,D
24、 【多選題】 圓形涵洞頂進應連續施工,當頂進過程中遇到下列()情況之一時,應停止頂進,迅速采取措施處理完善后,再繼續頂進。

A.管前挖土長度,在鐵路道床下超越管端以外5cm

B.后背傾斜或嚴重變形

C.頂柱發生扭曲現象

D.管位偏差過大

E.頂力超過管口允許承受能力發生損傷

答案如下:
B,C,D,E
25、 【多選題】 下列關于沉井制作的說法正確的是()。

A.在淺水中或可能被水淹沒的旱地,應筑島制作沉井

B.筑島材料應用透水性較小的黏性土

C.島面應高出施工水位0.5m以上,有流冰時應適當加高

D.調整墊木高程時,應在其下墊塞木塊、木片或石塊等物

E.底節沉井混凝土強度達到設計強度等級70%以上方可拆除隔墻底面和刃腳斜面的模板和支撐

答案如下:
A,C,E
26、 【多選題】 在營業線橋梁改建施工中,加高橋梁墩臺的方法包括()。

A.砂漿墊高支座法

B.抬梁加高支座法

C.托盤加高施工法

D.抬高地基施工法

E.加厚橋梁面層法

27、 【多選題】 鐵路隧道圍巖級別應在圍巖基本分級的基礎上,結合隧道工程的特點,進行圍巖級別修正的因素有()。

A.巖體整體性狀態

B.地下水出水狀態

C.初始地應力狀態

D.主要結構面產狀狀態

E.開挖前穩定狀態

28、 【多選題】 下列符合鋪軌基地建設要求的有()。

A.鋪軌基地宜設置在新建車站區域

B.基地設施宜永臨結合,少占農田

C.鋪軌基地內,應當修建消防通道

D.臨時設施設置應避免影響站后工程

E.基地電器設備應加裝安全保護裝置

29、 【多選題】 無縫線路有下列()情況時,應放散或調整應力后重新鎖定。

A.實際鎖定軌溫超出設計鎖定軌溫范圍

B.鋼軌產生不正常的過量伸縮

C.無縫線路固定區鋼軌出現嚴重的不均勻位移

D.原因不明,施工時按設計規定鎖定的線路

E.同一設計鎖定軌溫的長軌條最高與最低鎖定軌溫之差大于10℃

30、 【多選題】 地質為強風化巖層、土質、砂質的鉆孔樁基礎,成孔施工宜采用的機械有()。

A.正循環沖擊鉆機

B.反循環沖擊鉆機

C.回旋鉆機

D.旋挖鉆機

E.沖抓鉆機

31、 【主觀題】 背景資料
某集團公司施工總承包某新建鐵路某標段工程。該工程設計標準時速160km/h,為有砟軌道的客貨共線。工程內容包括路基、橋涵、隧道工程,不包括軌道、鋪架、“四電”和站房工程。隧道為單線隧道。岐山1號隧道為Ⅲ級圍巖,岐山2號隧道為Ⅳ級圍巖。主要結構物位置及隧道中心里程如下圖所示。

問題
1.根據背景資料,合理劃分該標段工程的施工工區并給出施工范圍。
2.根據背景資料,合理配備順河特大橋所在工區的施工隊伍。
3.根據背景資料,分別給出岐山1號、2號隧道的掘進方案。
4.岐山2號隧道施工需要投入哪些主要機械設備?
5.針對背景資料,給出岐山1號隧道施工流程。
32、 【主觀題】 背景資料
某工程公司項目部承擔位于南方某省的鐵路橋梁工程項目施工,該橋由3聯3跨32.7m的預應力混凝土連續箱梁組成,箱梁采用支架現澆施工。施工期在6~9月份。
勞務隊由一直擔任隧道施工任務的勞務人員組成。項目部口頭承諾勞務費按考勤工天結算。勞務隊進場后,項目部技術人員組織召開過一次勞務骨干人員會議,對技術要求和質量標準進行了宣講。
在施工過程中,水泥采用普通硅酸鹽水泥,混凝土采用集中拌合,混凝土坍落度實測值范圍為12~24cm,箱梁澆筑后自然通風養護。
在第1聯箱梁澆筑完畢拆模后,經檢查發現腹板部位有3處金屬波紋管存在堵孔,腹板表面存在裂紋、蜂窩現象。
問題
1.根據背景資料,指出該項目施工質量控制要點。
2.為防止金屬波紋管堵孔,應采取哪些技術防范措施?
3.指出背景資料中可能導致質量缺陷的不妥做法,并說明理由。
33、 【主觀題】 背景資料
某鐵路橋梁工程結構設計如下:橋墩基礎采用直徑為1.5m,樁長25~30m的鉆孔樁,低樁承臺;橋梁下部結構為一般墩臺。地質條件如下:原地面往下依次為黏土、砂性土。其中靠岸的6個橋墩樁基所處位置無地下水。施工前和施工過程中發生以下情況:
事件一,承包人配置的樁基成孔設備有沖擊鉆和正循環回旋鉆機。擬將靠岸橋墩樁基的6個無地下水的樁基成孔任務分包給某施工隊,采用人工挖孔方式。為了加快施工進度,該施工隊將某墩設計的全部4個樁基同時挖孔。
事件二,某天上午7時,開始對1根水下混凝土樁澆筑,11點30分突降大雨,施工人員為避雨對該樁稍作防雨處理后即離開,13點雨停后繼續澆筑,下午5點30分在測出頂面混凝土高出設計標高50cm后停止?jié)仓?br>事件三,該橋梁一側橋臺基礎施工過程中,發現施工圖紙中該橋臺胸墻結構尺寸標注錯誤,如按圖施工可能導致將來梁片架設時位置不足。由于工期緊張,施工單位自行將橋臺胸墻邊緣位置調整后施工,然后上報駐地監理工程師。
事件四,施工中所用水泥由建設單位組織供應,項目部管理人員認為可以放心使用,不必再按批次進行進場質量檢驗。駐地監理工程師在抽檢某批水泥時發現該批水泥安定性指標不合格。項目經理說:實在不行,可將該批水泥降級使用。
問題
1.針對事件一應采用何種成孔設備。并說明理由。
2.針對事件一中人工挖孔樁施工安排,指出該施工隊做法的不妥之處。
3.針對事件二,指出灌注樁施工做法的錯誤之處,并說明理由。
4.針對事件三,施工單位自行調整胸墻邊緣位置的做法是否正確?如不正確,應如何處理。
5.針對事件四,項目經理的說法是否正確?并說明理由。
34、 【主觀題】 背景資料
某項目部承擔一段位于北方的鐵路線下工程施工,施工內容包括路基、橋涵和隧道。路基填筑除利用隧道棄碴外,均為借土填方路基,有800m長度的路基填筑高度達10m,取土場至工地道路穿越村鎮。
橋涵均為擴大基礎,個別基礎開挖深度達到6.5m,地質為砂黏土,覆蓋層8~10m。墩臺身最高10m,無特殊結構。橋梁跨越的河道,水流較慢,施工期水深為2m,河面寬40m,跨河主跨為32m。
隧道除洞口60m為Ⅳ級圍巖外,其余均為Ⅱ、Ⅲ級圍巖。隧道基本無水,無不良地質,洞口段采取長管棚法進洞施工。
項目部進場后,對隧道的施工場地進行了初步布置,進出口場地充足且較為平坦,場地內規劃了營房區、變電配電區、高山水池區、混凝土拌合區、炸藥庫。
橋梁鋪架工作完成后,進行四電工程施工,在進行接觸網施工前,接觸網施工單位對橋梁接口進行了檢查。
問題
1.根據背景資料,指出該項目有哪些施工安全控制重點。
2.指出隧道洞口段的開挖方法。
3.背景資料中隧道洞口平面布置還缺少哪些重要區域?
4.針對背景資料,給出跨河橋墩基礎開挖采取的施工措施。
5、指出接觸網施工中橋梁接口檢查內容?
35、 【主觀題】 背景資料:
某施工單位中標一鐵路既有線提速改造工程。工程內容包括:路基、橋梁、隧道、機械鋪軌(25米軌)、架梁(不包括梁的預制)及車站改造等。全線有雙線橋梁3座,均為32米簡支T梁,樁基礎(旱橋):雙線隧道1座/3820米,均為Ⅰ、Ⅱ、Ⅲ級圍巖,洞內有一斷層破碎帶,無其它不良地質:路基土石方共68萬立方米;既有線拆除的鋼軌可用于新鋪線路中。

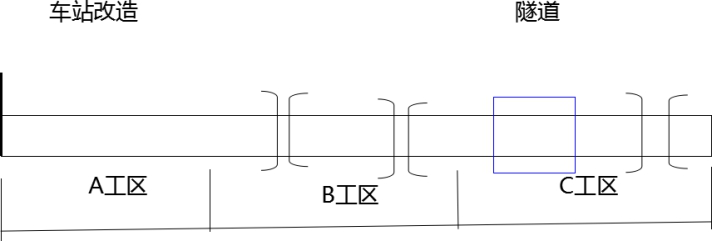

本工程總工期為22個月,其中線下工程工期為20個月。該施工單位成立了項目部,在施工組織方面,將線下工程劃分為3個工區,并安排了施工隊,制定了施工技術方案。

問題:
1.在鋪架基地平面布置中,鋪軌施工應布置哪些場區?
2.簡述本工程合理的鋪架順序,并說明理由。
3.鋪架基地宜設置在什么位置?并說明理由。
4.根據背景資料,合理安排隧道工程的工作面數量,并說明理由。
5.簡述隧道破碎帶的施工方案。

相關試卷

  • 2021年一級建造師《公路工程管理與實務》模擬卷(二)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》模擬卷(一)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》密押卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》臨考卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》提升卷試卷及答案
