優易學 建筑造價 一級建造師 2018年一級建造師《建筑工程管理與實務》真題

2018年一級建造師《建筑工程管理與實務》真題試卷及答案大全

1、 【單選題】 住宅建筑室內疏散樓梯的最小凈寬度為()。

A.1.0m

B.1.1m

C.1.2m

D.1.3m

答案如下:
B
2、 【單選題】 直接接觸土體澆筑的普通鋼筋混凝土構件,其混凝土保護層厚度不應小于()。

A.50mm

B.60mm

C.70mm

D.80mm

答案如下:
C
3、 【單選題】 裝飾施工中,需在承重結構上開洞鑿孔,應經相關單位書面許可,其單位是()

A.原建設單位

B.原設計單位

C.原監理單位

D.原施工單位

答案如下:
B
4、 【單選題】 關于粉煤灰水泥主要特征的說法,正確的是()。

A.水化熱較小

B.抗凍性好

C.干縮性較大

D.早期強度高

答案如下:
A
5、 【單選題】 HRB400E鋼筋應滿足最大力下總伸長率不小于()。

A.6%

B.7%

C.8%

D.9%

答案如下:
D
6、 【單選題】 用于承重的雙排孔輕集料混凝土砌塊砌體的孔洞率不應大于()。

A.25%

B.30%

C.35%

D.40%

答案如下:
C
7、 【單選題】 木材的變形在各個方向不同,下列表述中正確的是()。

A.順紋方向最小,徑向較大,弦向最大

B.順紋方向最小,弦向較大,徑向最大

C.徑向最小,順紋方向較大,弦向最大

D.徑向最小,弦向較大,順紋方向最大

答案如下:
A
8、 【單選題】 為設計提供依據的試驗樁檢測,主要確定()。

A.單樁承載力

B.樁身混凝土強度

C.樁身完整性

D.單樁極限承載力

答案如下:
D
9、 【單選題】 關于大體積混凝土澆筑的說法,正確的是()。

A.宜沿短邊方向進行

B.可多點同時澆筑

C.宜從高處開始

D.應采用平板振搗器振搗

答案如下:
B
10、 【單選題】 關于預應力工程施工的說法,正確的是()。

A.都使用臺座

B.都預留預應力孔道

C.都采用放張工藝

D.都使用張拉設備

答案如下:
D
11、 【單選題】 關于砌體結構施工的說法,正確的是()。

A.在干熱條件砌筑時,應選用較小稠度值的砂漿

B.機械攪拌砂漿時,攪拌時間自開始投料時算起

C.磚柱不得采用包心砌法砌筑

D.先砌磚墻,后綁構造柱鋼筋,最后澆筑混凝土

答案如下:
C
12、 【單選題】 下列屬于產生焊縫固體夾渣缺陷主要原因的是()。

A.焊縫布置不當

B.焊前未預熱

C.焊接電流太小

D.焊條未烘烤

答案如下:
C
13、 【單選題】 預制混凝土板水平運輸時,疊放不宜超過()。

A.3層

B.4層

C.5層

D.6層

答案如下:
D
14、 【單選題】 地下室外墻卷材防水層施工做法中,正確的是()

A.卷材防水層鋪設在外墻的迎水面上

B.卷材防水層鋪設在外墻的背水面上

C.外墻外側卷材采用空鋪法

D.鋪貼雙層卷材時,兩層卷材相互垂直

答案如下:
A
15、 【單選題】 關于屋面涂膜防水層施工工藝的說法,正確的是()

A.水乳型防水涂料宜選用刮涂施工

B.反應固化型防水涂料宜選用噴涂施工

C.聚合物水泥防水涂料宜選用滾涂施工

D.熱熔型防水涂料宜選用噴涂施工

答案如下:
B
16、 【單選題】 下列板材內隔墻施工工藝順序中,正確的是()。

A.基層處理→放線→安裝卡件→安裝隔墻板→板縫處理

B.放線→基層處理→安裝卡件→安裝隔墻板→板縫處理

C.基層處理→放線→安裝隔墻板→安裝卡件→板縫處理

D.放線→基層處理→安裝隔墻板→安裝卡件→板縫處理

答案如下:
A
17、 【單選題】 關于施工現場臨時用電管理的說法,正確的是()

A.現場電工必須經相關部門考核合格后,持證上崗

B.用電設備拆除時,可由安全員完成

C.用電設備總?cè)萘吭?0kW及以上的,應制定用電防火措施

D.裝飾裝修階段用電參照用電組織設計執行

答案如下:
A
18、 【單選題】 根據《建筑安裝工程費用項目組成》(建標(2013)44號)規定,以下費用屬于規費的是()

A.印花稅

B.工程排污費

C.工會經費

D.檢驗試驗費

答案如下:
B
19、 【單選題】 施工組織總設計應由()技術負責人審批。

A.建設單位

B.監理單位

C.總承包單位

D.項目經理部

答案如下:
C
20、 【單選題】 建筑節能工程應按照()進行驗收。

A.單位工程

B.分部工程

C.子分部工程

D.分項工程

答案如下:
D
21、 【多選題】 下列空間可不計入建筑層數的有()。

A.室內頂板面高出室外設計地面1.2m的半地下室

B.設在建筑底部室內高度2.0m的自行車庫

C.設在建筑底部室內高度2.5m的敞開空間

D.建筑屋頂突出的局部設備用房

E.建筑屋頂出屋面的樓梯間

答案如下:
A,B,D,E
22、 【多選題】 樓地面應滿足的功能有()。

A.平整

B.耐磨

C.易于清潔

D.防滑

E.經濟

答案如下:
A,B,C,D
23、 【多選題】 下列防火門構造的基本要求中,正確的有()。

A.甲級防火門耐火極限應為1.0h

B.向內開啟

C.關閉后應能從內外兩側手動開啟

D.具有自行關閉功能

E.開啟后,門扇不應跨越變形縫

答案如下:
C,D,E
24、 【多選題】 涂飾施工中必須使用耐水膩子的部位有()。

A.衛生間

B.廚房

C.臥室

D.客廳

E.地下室

答案如下:
A,B,E
25、 【多選題】 關于剪力墻結構優點的說法,正確的有()。

A.結構自重大

B.水平荷載作用下側移小

C.側向剛度大

D.間距小

E.平面布置靈活

答案如下:
B,C
26、 【多選題】 下列屬于鋼材工藝性能的有()。

A.沖擊性能

B.彎曲性能

C.疲勞性能

D.焊接性能

E.拉伸性能

27、 【多選題】 影響混凝土拌合物和易性的主要因素包括()。

A.強度

B.組成材料的性質

C.砂率

D.單位體積用水量

E.時間和溫度

28、 【多選題】 民用建筑上部結構沉降觀測點宜布置在()。

A.建筑四角

B.核心筒四角

C.大轉角處

D.基礎梁上

E.高低層交接處

29、 【多選題】 幕墻工程中,后置埋件的驗收要點有()。

A.錨板和錨栓的材質

B.錨板的位移

C.后置埋件的規格

D.錨栓埋置深度

E.化學錨栓的錨固膠

30、 【多選題】 下列屬于建筑信息模型(BIM)元素信息中幾何信息的有()。

A.材料和材質

B.尺寸

C.規格型號

D.性能技術參數

E.空間拓?fù)潢P(guān)系

31、 【主觀題】 背景資料
一建筑施工場地,東西長110m,南北寬70m,擬建建筑物首層平面80m×40m,地下2層,地上6/20層,檐口高26/68m,建筑面積約48000m2施工場地部分臨時設施平面布置示意圖見圖1。圖中布置施工臨時設施有:現場辦公室,木工加工及堆場,鋼筋加工及堆場,油漆庫房,塔吊,施工電梯,物料提升機,混凝土地泵,大門及圍墻,車輛沖洗池(圖中未顯示的設施均視為符合要求)。

問題:
1.寫出圖1中臨時設施編號所處位置最宜布置的臨時設施名稱(如⑨大門與圍墻)。
2.簡單說明布置理由
3.施工現場安全文明施工宣傳方式有哪些?
32、 【主觀題】 案例分析(二)
背景資料
某高校圖書館工程地下二層地上五層,建筑面積約35000㎡現澆鋼筋混凝土框架結構部分屋面為正向抽空四角錐網架結構施工單位與建設單位簽訂了施工總承包合同合同工期為21個月。

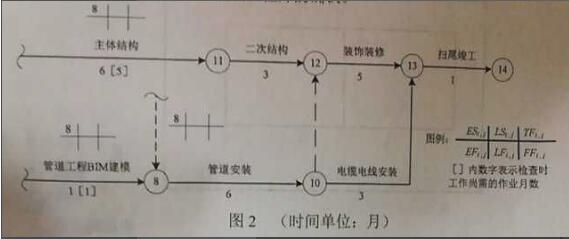

在工程開工前施工單位按照收集依據、劃分施工過程(段)計算勞動量、優化并繪制正式進度計劃圖等步驟編制了施工進度計劃,并通過了總監理工程師的審查與確認,項目部在開工后進行了進度檢查發現施工進度拖延,其部分檢查,結果如圖2所示。
項目部為優化工期,通過改進裝飾裝修施工工藝,使其作業時間縮短為4個月,據此進度計劃通過了總監理工程師的確認。

項目部計劃采用高空散裝法施工屋面網架,監理工程師審查時認為高空散裝法施工高空作業多、安全隱患大建議修改為采用分條安裝法施工。
管道安裝按照計劃進度完成后,因甲供電纜電線未按計劃進場,導致電纜電線安裝工程最早開始時間推遲了1個月,施工單位按規定提出索賠工期1個月。
問題:
1.單位工程進度計劃編制步驟還應包括哪些內容?
2.圖2中工程總工期是多少?管道安裝的總時差和自由時差分別是多少?除工期優化外度網絡計劃的優化目標還有哪些?
3.監理工程師的建議是否合理?網架安裝方法還有哪些?網架高空散裝法施工的特點還有哪些?
4.施工單位提出的工期索賠是否成立?并說明理由。
33、 【主觀題】 背景資料
某新建高層住宅工程建筑面積16000㎡地下一層地上十二層以下為現澆鋼筋混凝土結構,二層以上為裝配式混凝土結構,預制墻板鋼筋采用套筒灌漿連接施工工藝。
施工總承包合同簽訂后,施工單位項目經理遵循項目質量管理程序,按照質量管理PDCA循環工作方法持續改進質量工作。
監理工程師在檢查土方回填施工時發現:回填土料混有建筑垃圾;土料鋪填厚度大于400mm;采用振動壓實機壓實2遍成活;每天將回填2-3層的環刀法取的土樣統一送檢測單位檢測壓實系數。對此提出整改要求。
"后澆帶施工專項方案″中確定∶模板獨立支設;剔除模板用鋼絲網;因設計無要求,基礎底板后澆帶10d后封閉等。
監理工程師在檢查第4層外墻板安裝質量時發現:鋼筋套筒連接灌漿滿足規范要求;留置了3組邊長為70.7mm的立方體灌漿料標準養護試件;留置了1組邊長70.7mm的立方體坐漿料標準養護試件;施工單位選取第4層外墻板豎縫兩側11mm的部位在現場進行水試驗,對此要求整改。
1.寫出PDCA工作方法內容;其中“A”的工作內容有哪些?
2.指出土方回填施工中的不妥之處?并寫出正確做法。
3.指出后澆帶專項方案”中的不妥之處?寫出后澆帶混凝土施工的主要技術措施。
4.指出第4層外墻板施工中的不妥之處?并寫出正確做法。裝配式混凝土構件鋼筋套筒連接灌漿質量要求有哪些?
34、 【主觀題】 案例分析(四)
背景資料
某開發商擬建一城市綜合體項目,預計總投資十五億元。發包方式采用施工總承包,施工單位承擔部分墊資,按月度實際完成工作量的75%支付工程款,工程質量為合格,保修金為3%,合同總工期為32個月。
某總包單位對該開發商社會信譽,償債備付率、利息備付率等償債能力及其他情況進行了盡職調查。中標后,雙方依據《建設工程工程量清單計價規范》GB50500-2013,對工程量清單編制方法等強制性規定進行了確認,對工程造價進行了全面審核。最終確定有關費用如下:分部分項工程費82000.00萬元,措施費20500.00萬元,其他項目費12800.00萬元,暫列金額8200.00萬元,規費2470.00萬元,稅金3750.00萬元。雙方依據《建設工程施工合同(示范文本》GF-2017-0201簽訂了工程施工總承包合同。
項目部對基坑圍護提出了三個方案:A方案成本為8750.00萬元,功能系數為033;B方案成本為8640.00萬元,功能系數為035;C方案成本為8525.00萬元,功能系數為032。最終運用價值工程方法確定了實施方案。
竣工結算時,總包單位提出索賠事項如下:
1、特大暴雨造成停工7天,開發商要求總包單位安排20人留守現場照管工地,發生費用5.60萬元。
2、本工程設計采用了某種新材料,總包單位為此支付給檢測單位檢驗試驗費460萬元,要求開發商承擔。
3、工程主體完工3個月后總包單位為配合開發商自行發包的燃?xì)獾葘I(yè)工程施工,腳手架留置比計劃延長2個月拆除。為此要求開發商支付2個月腳手架租賃費68.00萬元。
4、總包單位要求開發商按照銀行同期同類貸款利率,支付墊資利息1142.00萬元。
問題
1.償債能力評價還包括哪些指標?
2.對總包合同實施管理的原則有哪些?
3.計算本工程簽約合同價(單位萬元,保留2位小數)。雙方在工程量清單計價管理中應遵守的強制性規定還有哪些?
4.列式計算三個基坑圍護方案的成本系數、價值系數(保留小數點后3位),并確定選擇哪個方案。
5.總包單位提出的索賠是否成立?并說明理由。
35、 【主觀題】 案例分析(五)
背景資料
一新建工程,地下二層,地上二十層高度70m,建筑面積40000m2,標準層平面為40m×40m。項目部根據施工條件和需求,按照施工機械設備選擇的經濟性等原則,采用單位工程量成本比較法選擇確定了塔吊型號。施工總承包單位根據項目部制定的安全技術措施、安全評價等安全管理內容提取了項目安全生產費用。
施工中,項目部技術負責人組織編寫了項目檢測試驗計劃,內容包括試驗項目名稱、計劃試驗時間等,報項目經理審批同意后實施。
項目部在"X工程施工組織設計”中制定了臨邊作業、攀登與懸空作業等高處作業項目安全技術措施。在“綠色施工專項方案”的節能與能源利用中,分別設定了生產等用電項的控制指標,規定了包括分區計量等定期管理要求,制定了指標控制預防與糾正措施。
在一次塔吊起吊荷載達到其額定起重星95%的起吊作業中,安全人員讓操作人員先將重物吊起離地面15cm然后對重物的平穩性,設備和綁扎等各項內容進行了檢查,確認安全后同意其繼續起吊作業。

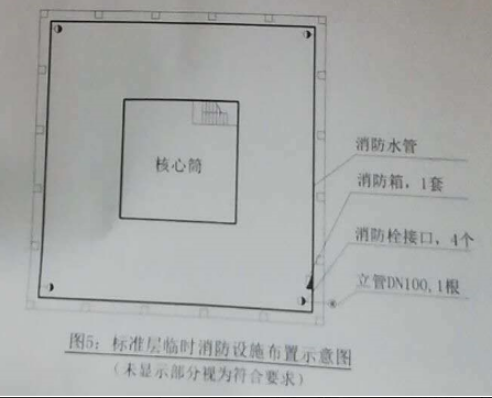

“在建工程施工防火技術方案”中,對已完成結構施工樓層的消防設施平面布置設計見圖5。圖中立管設計參數為:消防用水量15L/s,水流速ⅰ=1.5m/S;消防箱包括消防水槍、水帶與軟管。監理工程師按照《建筑工程施工現場消防安全技術規范》GB50720-2011)提出了整改要求。

上圖為標準層臨時消防設施布置示意圖
問題:1.施工機械設備選擇的原則和方法分別還有哪些?當塔吊起重荷載達到額定起重量90%以上對起重設備和重物的檢查項目有哪些?
2.安全生產費用還應包括哪些內容?需要在施工組織設計中制定安全技術措施的高處作業項還有哪些?
3.指出項目檢測試驗計劃管理中的不妥之處,并說明理由。施工檢測試驗計劃內容還有哪些?
4、節能與能源利用管理中,應分別對哪些用電項設定控制指標?對控制指標定期管理的內容有哪些?
5、指出圖5中的不妥之處,并說明理由

相關試卷

  • 2021年一級建造師《公路工程管理與實務》模擬卷(二)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》模擬卷(一)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》密押卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》臨考卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》提升卷試卷及答案
