欧美人与动交zozo,中文字幕av无码一二三区电影 ,中文字幕久久精品一区二区三区 ,最近中文字幕视频在线mv高清,另类尿喷潮videofree

優易學 建筑造價 一級建造師 2018年一級建造師《鐵路工程管理與實務》真題

2018年一級建造師《鐵路工程管理與實務》真題試卷及答案大全

1、 【單選題】 鐵路工程施工測量實行()。

A.一級檢查一級驗收制

B.一級檢查二級驗收制

C.二級檢查一級驗收制

D.二級檢查二級驗收制

答案如下:
C
2、 【單選題】 高速鐵路軌道施工應以()為基準,進行軌道施工測量。

A.CP0

B.CPⅠ

C.CPⅡ

D.CPⅢ

答案如下:
D
3、 【單選題】 影響混凝土流動性的主要因素是()。

A.水泥品種

B.含砂率

C.骨料級配

D.單方用水量

答案如下:
D
4、 【單選題】 根據鐵路路基工程施工質量驗收標準,路堤與橋臺過渡段填筑時,對臺后()范圍內,應采用小型振動壓實設備進行碾壓。

A.1.0m

B.2.0m

C.2.5m

D.3.0m

答案如下:
B
5、 【單選題】 關于鐵路后張法預應力混凝土T形梁預應力筋張拉的說法,正確的是()。

A.張拉以應力控制為主,伸長值作為校核,總伸長量不得超過計算值±8%

B.張拉以伸長值控制為主,應力作為校核,總伸長量不得超過計算值±8%

C.張拉以應力控制為主,伸長值作為校核,總伸長量不得超過計算值±6%

D.張拉以伸長值控制為主,應力作為校核,總伸長量不得超過計算值±6%

答案如下:
C
6、 【單選題】 對位于流速較大、河水較深河流中的橋梁基礎,埋深較淺承臺施工應采用的圍堰類型是()。

A.雙壁鋼圍堰

B.鋼板樁圍堰

C.單壁鋼圍堰

D.鋼吊箱圍堰

答案如下:
A
7、 【單選題】 施工圖設計階段,經評估為極高風險隧道的超前地質預報責任主體是()。

A.建設單位

B.設計單位

C.施工單位

D.監理單位

答案如下:
B
8、 【單選題】 鐵路隧道瓦斯工區鉆爆作業應采用()。

A.干式鉆眼、反向裝藥

B.干式鉆眼、正向裝藥

C.濕式鉆眼、反向裝藥

D.濕式鉆眼、正向裝藥

答案如下:
D
9、 【單選題】 高速鐵路無砟道岔岔枕排布應()。

A.以直股為基準股,岔枕垂直于側股

B.以直股為基準股,岔枕垂直于直股

C.以側股為基準股,岔枕垂直于側股

D.以側股為基準股,岔枕垂直于直股

答案如下:
B
10、 【單選題】 Ⅱ級鐵路正線軌道碎石道床材料應采用()。

A.普通道砟

B.一級道砟

C.二級道砟

D.特級道砟

答案如下:
B
11、 【單選題】 鐵路通信計算機網絡按拓?fù)浣Y(jié)構分為:星形、環形、網形、樹形和()結構。

A.T形

B.角形

C.網線

D.總線

答案如下:
D
12、 【單選題】 鐵路信號車站聯鎖系統是將車站信號機、軌道電路、()設備之間建立一定相互制約的邏輯關系,以確保列車在車站內運行安全。

A.駝峰

B.區間

C.道岔

D.道口

答案如下:
C
13、 【單選題】 鐵路區間信號自動閉塞系統是按照一定的組織方法,讓列車在一定的()內運行,避免在同一線路上運行的列車迎面相撞或追尾相撞。

A.空間間隔

B.時間間隔

C.區間間隔

D.車站間隔

答案如下:
A
14、 【單選題】 鐵路信號CTCS系統,根據系統配置,按功能劃分為()級。

A.3

B.4

C.5

D.6

答案如下:
C
15、 【單選題】 下列調試試驗中,屬于鐵路信號系統道岔單項調試試驗內容的是()。

A.殘壓試驗

B.分路試驗

C.極性交叉試驗

D.故障電流試驗

答案如下:
D
16、 【單選題】 高速鐵路電力工程區間電力電纜應使用()終端、中間頭。

A.單芯冷縮

B.單芯熱縮

C.三芯冷縮

D.三芯熱縮

答案如下:
A
17、 【單選題】 鐵路電力工程A、B、C三相交流母線相色標志依次為()。

A.紅色、黃色、綠色

B.紅色、綠色、黃色

C.黃色、綠色、紅色

D.黃色、紅色、綠色

答案如下:
C
18、 【單選題】 鐵路接觸網回流是指牽引電流由鋼軌通過回流線、()等方式流回牽引變電所。

A.供電線

B.吸上線

C.加強線

D.正饋線

答案如下:
B
19、 【單選題】 電氣化鐵路接觸網棘輪式補償裝置補償變比為()。

A.1:2

B.1:3

C.1:4

D.1:5

答案如下:
B
20、 【單選題】 鐵路電力牽引供電工程電纜敷設,電纜溝中電纜自上而下的排列順序是()。

A.低壓電纜、高壓電纜、控制電纜

B.低壓電纜、控制電纜、高壓電纜

C.高壓電纜、控制電纜、低壓電纜

D.高壓電纜、低壓電纜、控制電纜

答案如下:
D
21、 【多選題】 鐵路橋梁工程竣工測量主要內容有()。

A.測定墩距

B.測量墩臺各部尺寸

C.測量梁長

D.測定支承墊石頂面高程

E.測量墩臺變形

答案如下:
A,B,D
22、 【多選題】 可作為高性能混凝土礦物摻合料的有()。

A.磨細礦渣

B.粉煤灰

C.磨細天然沸石

D.硅灰

E.石灰

答案如下:
A,B,C,D
23、 【多選題】 鐵路營業線橋涵頂進施工常用的防護加固方法主要有()。

A.扣軌法

B.吊軌法

C.鋼便梁法

D.鋼棚架法

E.吊軌縱橫梁法

答案如下:
A,B,C,E
24、 【多選題】 鐵路隧道錨噴支護中,錨桿的主要作用有()。

A.支承圍巖

B.加固圍巖

C.作為超前支護支點

D.提高層間摩阻力

E.減緩圍巖風化

答案如下:
A,B,D
25、 【多選題】 單組無砟道岔鋪設時,道岔位置精確測量控制點應包括()。

A.基本軌

B.尖軌

C.曲軌

D.心軌

E.岔尾

答案如下:
B,D,E
26、 【多選題】 鐵路通信網絡主要功能有()。

A.信令機制

B.邏輯處理

C.網絡管理

D.信息處理

E.信息傳送

27、 【多選題】 鐵路信號綜合防雷系統防護手段有()。

A.均流

B.分流

C.均壓

D.接地

E.屏蔽

28、 【多選題】 柔性接觸網懸掛系統主要構成有()等。

A.支柱

B.支持結構

C.定位裝置

D.匯流排

E.電分段

29、 【多選題】 接觸網按懸掛類型可分為()。

A.未補償懸掛

B.半補償懸掛

C.全補償懸掛

D.簡單懸掛

E.鏈型懸掛

30、 【多選題】 電氣化鐵路接觸網供電方式分為()。

A.單邊供電

B.雙邊供電

C.越區供電

D.并聯供電

E.直流供電

31、 【主觀題】 【背景資料】
某新建高速鐵路單洞雙線隧道,洞身圍巖主要為Ⅱ級和Ⅲ級泥質灰?guī)r。施工過程中發生以下事件:
事件1:進口段圍巖級別為Ⅲ級,設計采用上下臺階法開挖,如圖1所示。監測人員按照高速鐵路施工技術規程要求,在同一斷面上布置拱頂下沉測點和凈空變化測點。

事件2:項目經理部編制了Ⅱ級圍巖全斷面開挖光面爆破方案,其中鉆爆布置如圖2所示。

【問題】
1.針對事件1,在答題卡上復制圖1,在圖中標出測點位置(用“▲”表示),并畫出該斷面拱頂下沉量測和凈空變化量測的測線(用“一”表示)。

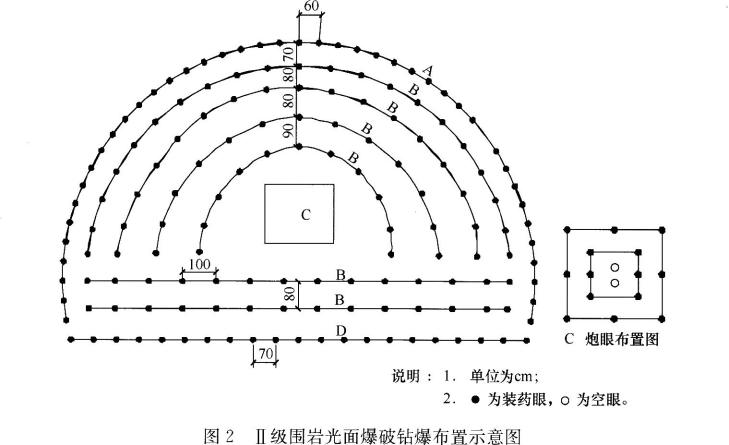

2.針對事件2,寫出圖2中A、B、C、D所代表炮眼名稱。
3.針對事件2,寫出圖2中A、B、C、D炮眼的起爆順序。
32、 【主觀題】 【背景資料】
某段鐵路路基工程,主要施工內容有路塹土石方開挖、路堤填筑及附屬工程。其中,路塹段長度140m,地面最大橫向坡度1:10,路塹開挖最大深度20m;路堤地基處理設計采用鋪設一層土工合成材料加筋墊層;路堤鄰近營業線一側支擋設計采用扶壁式擋土墻,擋土墻結構如圖3所示;部分路基邊坡設計采用漿砌片石“人”字形骨架進行防護。新建路堤坡腳距離營業線坡腳最小距離為5m,施工期間營業線正常運營。

施工過程中發生以下事件:
事件1:在開挖路塹土石方時,采用橫向臺階法開挖,為加快施工進度,在同一開挖地段,施工隊同時進行上部臺階土石方開挖和下部臺階土石方裝運。在鄰近營業線路堤填筑施工時,施工隊現場負責人要求把確保施工設備安全放在首位。
事件2:在土工合成材料加筋墊層施工前,項目經理部給施工隊進行了技術交底,明確要求土工織物各幅之間應搭接,搭接寬度35cm,土工格柵各幅之間不需搭接,但要密排放置,連接牢固;在加筋墊層上填第一層土?xí)r,應先填中間,后填兩邊;壓實時先用輕型壓路機碾壓1遍,再用重型壓路機碾壓至符合規范規定和設計要求。
事件3:施工隊進行“人”字形骨架漿砌片石施工時,對邊坡局部超挖部分采用干砌片石砌補;漿砌片石材料選用質地堅硬、不易風化,且母巖強度等級不小于MU30,最小塊徑大于10cm的片石;漿砌片石采用灌漿法砌筑。
【問題】
1.寫出圖3中A、B所代表的結構名稱。
2.針對事件1中的不妥之處,寫出正確做法。
3.針對事件2中技術交底內容的不妥之處,寫出正確做法。
4.針對事件3中的不妥之處,寫出正確做法。
33、 【主觀題】 【背景資料】
某集團公司承建高速鐵路站前工程第一標段,其中某橋梁主跨為(48+80+48)m雙線預應力混凝土連續箱梁,采用懸臂澆筑法施工,邊跨直線段采用滿堂支架現澆。
施工過程中發生以下事件:
事件1:連續箱梁施工前,施工隊擬配置的梁部施工設備有:垂直運輸設備、水平運輸設備、壓漿設備、托架、支架、模板、試驗設備。
事件2:邊跨直線段施工前,項目經理部編制了專項施工方案:要求將施工作業平臺腳手架與梁部模板連接牢固,以增加腳手架的安全性。底模安裝完成后,對支架進行預壓,預壓重量設定為最大施工荷載的1.0倍,分三次預壓到位。
事件3:項目經理部委托了第三方監測單位對梁部線形進行監測。標準梁段施工前,項目經理部對施工隊進行了技術交底,要求每澆筑完成3個梁段后,根據第三方監測單位的監測數據調整梁部線形;梁段混凝土達到張拉條件后,前移掛籃,再?gòu)埨v向預應力筋;合龍段施工前,應分析氣溫變化情況,在施工當天選定近5天平均氣溫時段鎖定合龍口并澆筑混凝土;中跨合龍段混凝土具備張拉條件后,先拆除0#塊支座臨時固結,再?gòu)埨装孱A(yù)應力筋。
【問題】
1.針對事件1,梁部施工還應配置哪些主要施工設備?
2.針對事件2中施工方案的不妥之處,寫出正確做法。
3.針對事件3中技術交底內容的不妥之處,寫出正確做法。
34、 【主觀題】 【背景資料】
某集團公司中標新建普速電氣化鐵路綜合第一標段,主要項目?jī)?nèi)容有:路基、橋涵、隧道、軌道、電力、電力牽引供電、通信、信號、房建工程以及相應的大臨及輔助工程。

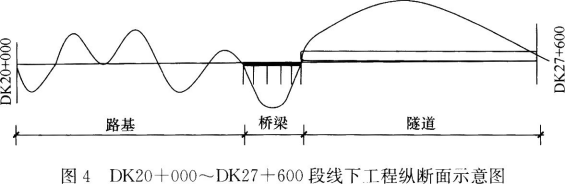

該標段起止里程為DK00+000~DK27+600,其中DK20+000~DK27+600段線下工程縱斷面如圖4所示,主要工程內容如下:
路基工程總長度3820m,挖方量為80萬m3,填方量為55萬m3。
橋梁1座,上部結構為5—32m簡支箱梁,采用原橋位支架現澆。
單洞雙線隧道1座,長度為3600m,最大埋深約230m,洞身圍巖主要為Ⅲ、Ⅳ級灰?guī)r,設計涌水量為50m3/h,Ⅲ級圍巖地段采取上下兩臺階法施工,Ⅳ級圍巖地段采取三臺階法施工。該隧道為全線控制性工程,采用進口和出口兩個作業面掘進。

施工過程中發生以下事件:
事件1:項目經理部編制了DK20+000~DK23+820段路基土石方施工方案,初步安排兩個作業面施工,配備相應的施工班組及機械設備,每天工作時間為8h。通過計算,路基土石方工程可在10個月內完成。
事件2:質檢人員現場檢查箱梁施工時,發現存在以下問題:
(1)在橋梁外側空地上進行鋼筋切割、彎制和焊接;
(2)乙炔氣罐與氧氣罐并列存放,距離鋼筋焊接點不足3m;
(3)首層碗扣式支架立桿長度相同。
事件3:隧道出口段施工至DK27+235掌子面處,突發涌水,涌水量約1800m3/h,逐漸衰減后穩定至200m3/h左右。設計單位對掌子面前方的地質情況進行了補勘,查明DK27+110~DK27+235段地質情況是:巖體較破碎,節理較發育;地下水主要為巖溶水,較發育;判定圍巖級別為V級。
事件4:在牽引變電工程施工中,設備到場后,項目經理部邀請集團公司、設計單位、監理單位到現場參加驗收;變壓器、斷路器等設備安裝后,監理單位對設備的電氣性能進行了驗收測試,并出具質檢報告。
事件5:接觸網作業車停放在某車站,車況良好,線路鋪軌已經完成,該車站設有行車臨時調度指揮中心。項目經理部為確保接觸網作業車的行車安全,編制了施工安全管理措施,部分內容有:作業隊提前申報日施工計劃;接觸網作業車按批復的日施工計劃在區間行駛;接觸網作業車推動平板車運行時,必須配置行車引導員;接觸網作業車在區間作業時必須設現場防護員。
【問題】
1.根據背景資料及事件1,若需提前完成,可采取哪些施工組織措施?
2.針對事件2中存在的問題,寫出正確做法。
3.針對事件3中DK27+110~DK27+235段掘進作業,需采取哪些技術措施?
4.針對事件4中的不妥之處,寫出正確做法。
5.針對事件5,為確保接觸網作業車運行安全,還應采取哪些措施?
35、 【主觀題】 【背景資料】
某新建高速鐵路站前工程第二標段線路平面布置如圖5所示。

主要工程情況如下:
路基土石方共60萬m3。如圖5中D1是在營業線旁的幫寬路堤。該段營業線路堤填料為透水性材料。
雙線橋梁兩座,均為旱橋,墩高8~10m,橋址處地形平緩、地質良好,上部結構均為跨徑32m簡支箱梁。箱梁由本標段自行負責施工;設計要求箱梁采用預制架設或支架現澆,具體施工方案由施工單位自行選擇并按建設管理有關規定辦理審批手續。
單洞雙線隧道兩座,均無不良地質,其中2#隧道圍巖為Ⅲ級、Ⅳ級和Ⅴ級,三種圍巖的長度各占三分之一,Ⅳ級和Ⅴ級圍巖在進口和出口段均衡分布。隧道均采用鉆爆法施工,洞渣棄運至圖示棄渣場。由于工期緊張,需要對2#隧道增加斜井,圖5中擬定的斜井A和斜井B處均具備斜井設置的條件,只需選擇其中一個斜井進行施工;兩個擬定的斜井長度均為300m,縱坡均為5%,洞口地勢均較為平緩;斜井A圍巖為Ⅲ級,斜井B圍巖為Ⅴ級。
全線鋪設CRTSI型雙塊式無砟軌道。施工單位制定的軌道工程施工方案為:(1)無砟軌道在全線正式施工前,進行首件工程施工,首件工程由監理單位選定。(2)澆筑的道床板混凝土終凝后,及時松開螺桿調整器、扣件,釋放鋼軌溫度應力。具體松開螺桿調整器和扣件的時機需要根據施工環境溫度提前試驗確定。(3)鋪設區間無縫線路時,工地鋼軌焊接方法優先采用鋁熱焊。
根據合同約定,施工單位要按設計要求,在站前工程施工中為“四電”專業提供必要的接口條件。
本標段總工期為36個月,其中隧道工期為24個月。本工程為總價承包合同。
【問題】
1.根據背景資料,幫寬路堤本體應采用什么填料?說明理由。
2.根據背景資料,本標段箱梁應選擇何種施工方案?說明理由。
3.根據背景資料,應選擇哪個斜井設置方案?說明理由。
4.針對施工單位制定的軌道工程施工方案的不妥之處,寫出正確做法。
5.根據背景資料,寫出站前工程專業為電力工程專業提供的接口內容。

相關試卷

  • 2021年一級建造師《公路工程管理與實務》模擬卷(二)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》模擬卷(一)試卷及答案
  • 2021年一級建造師《公路工程管理與實務》密押卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》臨考卷試卷及答案
  • 2021年一級建造師《公路工程管理與實務》提升卷試卷及答案
