優易學 建筑造價 一級建造師 2021年一級建造師《水利水電工程管理與實務》提升卷

2021年一級建造師《水利水電工程管理與實務》提升卷試卷及答案大全

1、 【單選題】 防洪高水位至防洪限制水位之間的水庫容積叫做()。

A.總庫容

B.死庫容

C.防洪庫容

D.調洪庫容

答案如下:
C
2、 【單選題】 過流部位的形體測量,除斷面測量外,也可采用(),測量散點的三維坐標。

A.光電測距極坐標法

B.前方交會法

C.經緯儀置平測高法

D.光電測距三角高程法

答案如下:
A
3、 【單選題】 采用材料力學法分析重力壩壩體應力時,將壩體視為固結于地基上的()。

A.梯形結構

B.三角形結構

C.簡支結構

D.懸臂梁

答案如下:
D
4、 【單選題】 下圖所示土石圍堰的防滲形式屬于()。

A.斜墻式

B.斜墻帶水平鋪蓋式

C.垂直防滲墻式

D.灌漿帷幕式

答案如下:
D
5、 【單選題】 水利水電工程基礎施工中,屬于Ⅲ級土的是()。

A.砂土

B.含少量礫石的黏土

C.壤土

D.含卵石黏土

答案如下:
B
6、 【單選題】 某2級土石壩中,設計地震烈度為8度的壓實度應為()。

A.97%

B.98%

C.100%

D.96%

答案如下:
C
7、 【單選題】 下列屬于土石填筑靜壓碾壓機械的是()。

A.羊角碾

B.振動碾

C.夯板

D.氣動碾

答案如下:
A
8、 【單選題】 水利水電混凝土工程中,關于自升式模板施工工藝的說法,正確的是()。

A.模板采用插掛式錨鉤,簡單實用,定位準,拆裝快

B.多用鋼模,作為澆筑混凝土墻和隧洞混凝土襯砌使用

C.自升式模板自重大,升程不準確

D.在澆筑過程中,模板的面板緊貼混凝土面滑動

答案如下:
A
9、 【單選題】 固定式啟閉機的正確安裝程序是()

A.埋設基礎螺栓、安裝提升機構、安裝機架、安裝電氣設備

B.埋設基礎螺栓、安裝機架、安裝提升機構、安裝電氣設備

C.埋設基礎螺栓、安裝機架、安裝電氣設備、安裝提升機構

D.埋設基礎螺栓、安裝電氣設備、安裝機架、安裝提升機構

答案如下:
B
10、 【單選題】 根據《關于水利工程建設項目代建制管理的指導意見》(水建管[2015]91號),實施代建制的項目應在()中提出實行代建制管理的方案。

A.項目建議書

B.可行性研究報告

C.初步設計報告

D.工程開工申請報告

答案如下:
B
11、 【單選題】 嚴重損壞,需要經過除險加固才能正常運行的閘類是()。

A.1

B.2

C.3

D.4

答案如下:
C
12、 【單選題】 下列屬于較重合同問題的是()。

A.未及時審批施工單位上報的工程分包文件

B.施工單位未按要求嚴格審核工程分包單位的資質和業績

C.施工單位簽訂的勞務合同不規范

D.項目法人對違法分包或轉包行為未采取有效措施處理

答案如下:
C
13、 【單選題】 根據《必須招標的工程項目規定》(中華人民共和國國家發展和改革委員會令第16號),必須要招標的項目中,使用使用預算資金200萬元人民幣以上,該資金占投資額()以上。

A.10%

B.15%

C.20%

D.30%

答案如下:
A
14、 【單選題】 下列風險處置類型中,宜采用保險或合同條款將責任進行風險轉移的是()

A.損失大、概率大

B.損失小、概率大

C.損失大、概率小

D.損失小、概率小

答案如下:
C
15、 【單選題】 根據《水利水電工程施工安全管理導則》(SL721-20),下列安全教育內容中,屬于二級教育的是()。

A.現場規章制度教育

B.班組紀律教育

C.安全基本知識教育

D.工種崗位安全操作教育

答案如下:
A
16、 【單選題】 根據《水利水電工程單元工程施工質量驗收評定標準—混凝土工程》(SL632-2012),下列資料中,屬于監理單位提供的是()。

A.平行檢測資料

B.復檢資料

C.自檢資料

D.終檢資料

答案如下:
A
17、 【單選題】 根據《水利水電建設工程驗收規程》,項目法人應在收到合同工程完工驗收申請報告之日起()個工作日內,決定是否同意驗收。

A.10

B.12

C.20

D.30

答案如下:
C
18、 【單選題】 下列用電設施或設備中,屬于三類負荷的是()。

A.汛期的防洪設施

B.基坑降排水設備

C.木材加工廠的主要設備

D.洞內照明設施

答案如下:
C
19、 【單選題】 根據《水利工程設計概(估)算編制規定(工程部分)(水總(2014)429號),關于工程費用的說法,正確的是()。

A.基本直接費包括人工費、材料費、現場經費

B.其他直接費包括臨時設施費

C.間接費包括工地檢驗試驗費

D.企業管理費包括生產工人工傷保險費

答案如下:
B
20、 【單選題】 根據《水電水利工程爆破施工技術規范》DL/T5135—13,明挖爆破時,爆破人員應在爆破后()min進入工作面進行檢查。

A.5

B.10

C.15

D.30

答案如下:
A
21、 【多選題】 軟土基坑施工中,為防止邊坡失穩,保證施工安全,通常采取措施有()。

A.設置合理坡度

B.設置邊坡護面

C.基坑支護

D.降低地下水位

E.抬高地下水位

答案如下:
A,B,C,D
22、 【多選題】 只有拱壩采用的消能方式是()。

A.底流消能

B.挑流消能

C.面流消能

D.水墊消能

E.空中對沖消能

答案如下:
D,E
23、 【多選題】 下列關于帷幕灌漿施工過程中的特殊情況處理正確的是()。

A.灌漿過程中發現冒漿,可根據具體情況采用表面封堵、低壓、限量等措施

B.發生串漿時,如具備灌漿條件可同時進行灌漿

C.灌漿因故中斷應及早恢復

D.灌漿中斷恢復后,應使用與中斷前相同的水泥漿濃度

E.注入率較中斷前減少較多,漿液應逐級加濃繼續灌注

答案如下:
A,B,C,E
24、 【多選題】 堆石壩填筑施工質量控制關鍵是要對()進行有效控制。

A.填筑工藝

B.填筑速度

C.過渡區厚度

D.壓實參數

E.墊層料厚度

答案如下:
A,D
25、 【多選題】 分項報價合理性可從投標報價依據的基礎價格,費用構成、主要工程項目的單價和總價項目(指臨時工程或措施項目)等方面評審,其重點是()。

A.評審有無不平衡報價

B.單價和總價計算方式是否一致

C.工程程單價分析合理性

D.基礎單價來源或計算可靠性

E.總價項目是否滿足招標項目需要

答案如下:
A,C,D,E
26、 【多選題】 根據《水利水電建設工程驗收規程》SL223-2008,合同工程完工驗收后,在項目法人頒發合同工程完工證書前,施工單位完成的工作包括()。

A.工程移交運行管理單位

B.驗收遺留問題處理

C.提交工程質量保修書

D.提交竣工資料

E.施工場地清理

27、 【多選題】 下列水利水電工程驗收中,屬于專項驗收的有()。

A.環境保護驗收

B.水土保持驗收

C.移民安置驗收

D.工程檔案驗收

E.竣工圖驗收

28、 【多選題】 根據《水利工程施工監理規范》(SL8-2014),水利工程施工實施階段監理工作的內容中,開工條件的控制涉及()。

A.簽發開工通知

B.分部工程開工

C.分項工程開工

D.單元工程開工

E.混凝土澆筑開倉

29、 【多選題】 根據《水法》,在河道管理范圍內限制進行的活動包括()。

A.修碼頭

B.建設橋梁

C.鋪設跨河管道

D.鋪設跨河電纜

E.棄置阻礙行洪的物體

30、 【多選題】 根據《大中型水利水電工程建設征地補償和移民安置條例》,大型水利水電工程移民安置工作的管理體制包括()。

A.政府領導

B.分級負責

C.縣為基礎

D.項目法人參與

E.企業保證

31、 【主觀題】 某堤防除險加固工程,堤防級別為1級。該工程為地方項目,項目法人由某省某市水行政主管部門組建,質量監督機構為該市水利工程質量監督站。該項目中一段堤防工程為一新建施工合同段,全長2.0km,為黏性土料均質堤,由某施工單位承建。該合同簽約合同價為1460萬元,主要工程內容、工程量及工程價款如下表所示。
主要工程內容、工程量及工程價款

序號

工程內容

工程量

工程價款(萬元)

備注

1

土方填筑

44.8萬m3

672.0


2

混凝土護坡

5600m3

260.0


3

堤頂?shù)缆?/p>

16000㎡

178.0


4

草皮護坡(鋪滿馬尼拉草皮)

36000㎡

108.0


施工過程中發生如下事件:
事件一:施工單位根據現場具體情況,將土方填筑、混凝土護坡、堤頂?shù)缆?、草皮護坡工程施工分別劃分為4個、2個、2個、2個作業組,具體情況如下表所示。
堤防合同段作業劃分

序號

作業組編號

樁號(內容)

工程量

工程價款(萬元)

備注

1



土方填筑

T—A

36+000~36+560

12.6(m3)

189.0


2

T—B

36+560~36+980

10.2(m3)

153.0


3

T—C

36+980~37+540

12.2(m3)

183.0


4

T—D

37+540~38+000

9.8(m3)

147.0


5


混凝土護坡

H—A

36+000~36+950

2900(m2)

134.6


6

H—B

36+950~38+000

2700(m2)

125.4


7


壩頂?shù)缆?/p>

L—A

基層、底基層組

16000(m2)

58.0


8

L—B

路面組

16000(m2)

120.0


9


草皮護坡

P—A

36+000~37+000

18500

55.5


10

P—B

37+000~38+000

17500

52.5


主體工程開工前,項目法人組織監理、設計、施工等單位對本合同段工程進行了項目劃分。分部工程項目劃分時,要求同種類分部工程的工程量差值不超過50,不同種類分部工程的投資差額不超過1倍。
事件二:因現有水利水電工程單元工程質量評定標準中無草皮護坡質量標準,施工單位在開工前組織編制了草皮護坡工程質量標準,由本工程質量監督機構批準后實施。
事件三:工程開工后,施工單位按規范規定對土質堤基進行了清理。

事件四:土方填筑開工前,對料場土樣進行了擊實試驗,得出土料最大干密度為1.60g/cm3,設計壓實度為95%。某土方填筑單元工程的土方填筑碾壓工序干密度檢測結果如下表所示,表中不合格點分布不集中;該工序一般項目檢測點合格率為92%,且不合格點不集中;各項報驗資料均符合要求。
某土方填筑單元工程碾壓工序干密度檢測記錄

序號

1

2

3

4

5

6

7

8

9

10

ρ(g/cm3)

1.60

1.59

1.55

1.53

1.51

1.57

1.60

1.58

1.49

1.52

序號

11

12

13

14

15

16

17

18

19

20

ρ(g/cm3)

1.56

1.57

1.54

1.59

1.58

1.48

1.59

1.56

1.55

1.53

事件五:施工至2013年5月底,本合同段范圍內容的工程項目已全部完成,所包括的分部工程已通過了驗收,設計要求的變形觀測點已測得初始值并在施工期進行了觀測,施工中未發生質量缺陷。據此,施工單位向項目法人申請合同工程完工驗收。
【問題】
1.根據背景資料,請指出本合同段單位工程、分部工程項目劃分的具體結果,并簡要說明堤防工程中的單位工程、分部工程項目劃分原則。
2.根據《水利水電工程單元工程施工質量評定表填表說明與示例(試行)》(辦建管[2002]182號文),指出并改正事件二的不妥之處。
3.根據《堤防工程施工規范》(SL260-2014),說明事件三堤防清基的主要技術要求。
4.根據《水利水電工程單元工程施工質量驗收評定標準—堤防工程》(SL634—2012),評定事件四中碾壓工序的質量等級并說明理由。
5.根據《水利水電建設工程驗收規程》(SL223—2008),除事件五所述內容外,合同工程完工驗收還應具備哪些條件?

32、 【主觀題】 某新建排澇泵站,共安裝4臺機組,單機配套功率400KW。泵站采用正向進水方式布置于紅河堤后,區域澇水由泵站抽排后通過壓力水箱和穿堤涵洞排入紅河,涵洞出口設防洪閘擋水。紅河流域汛期為每年的6-9月份,堤防級別為1級。本工程施工期為19個月,2011年11月—2013年5月。施工中發生如下事件:
事件1:第一個非汛期施工的主要工程內容有:①堤身土方開挖、回填,②泵室地基處理,③泵室混凝土澆筑,④涵身地基處理,⑤涵身混凝土澆筑,⑥泵房上部施工,⑦防洪閘施工,⑧泵站進水閘施工。

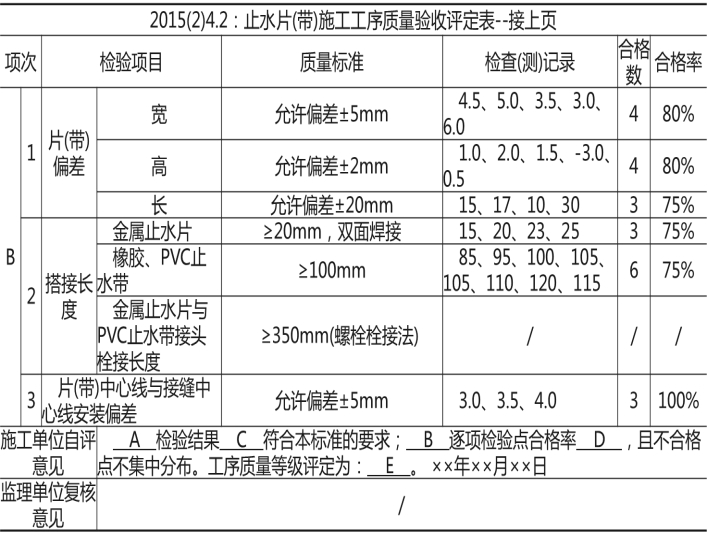

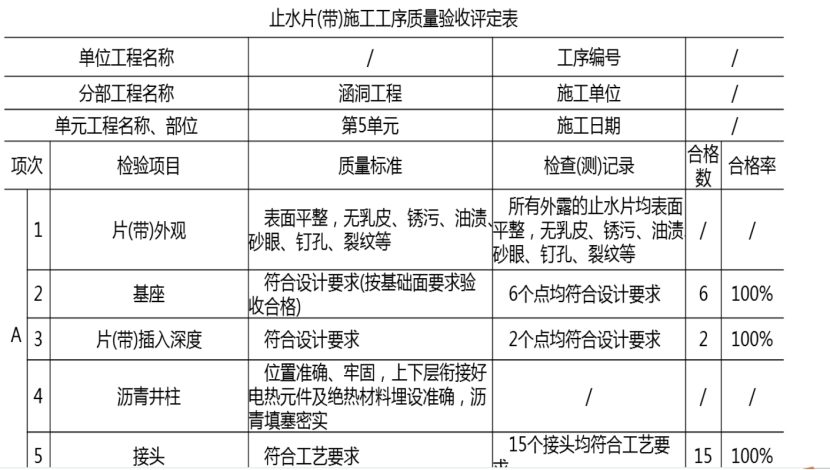

事件二:穿堤涵洞第五節涵身施工過程中,止水片(帶)施工工序質量驗收評定如表:



事件3:2013年3月6日,該泵站建筑工程通過了合同工程完工驗收。項目法人計劃于2013年3月26日前完成與運行管理單位的工程移交手續。
事件4:檔案驗收前,施工單位負責編制竣工圖。其中總平面布置圖(圖A),圖面變更了45%;涵洞出口段擋土墻(圖B)由原重力式變更為扶臂式;堤防混凝土預制塊護坡(圖C)碎石墊層厚度由設計的10cm變更為15cm。

問題:1.從安全度汛角度考慮,指出事件1中第一個非汛期最重要的四項工程。
2.根據《水利水電工程單元工程施工質量驗收評定標準——混凝土工程》(SL632—2012),指出表4中A、B、C、D、E所代表的名稱或數據。
3.根據《水利水電工程驗收規程》(SL223—2008),指出并改正事件3中項目法人的計劃完成內容的不妥之處。
4根據《水利水電建設項目檔案管理規定》(水辦【2005】480號),分別指出事件4中圖A、圖B、圖C三種情況下的竣工圖編制要求。
33、 【主觀題】 【背景資料】
某大(2)型水利樞紐工程由攔河壩、溢洪道、泄洪隧洞、發電引水隧洞等組成。攔河壩為混凝土面板堆石壩,壩高80m。攔河壩斷面示意圖如圖1。

圖1攔河壩斷面示意圖
施工過程中發生如下事件:
事件一:施工單位進駐工地后,對石料料場進行了復核,并對堆石料進行了碾壓試驗。面板混凝土采用滑動模板施工。
事件二:混凝土面板堆石壩施工完成的工作有:A為面板混凝土的澆筑:B為壩基開挖;C為堆石壩填筑;D為垂直縫砂漿條鋪設;E為止水設置。
事件三:混凝土面板施工前,施工單位根據面板的分塊情況,并依據下列原則設計滑動模板:①適應面板條塊寬度和滑模平整度要求;②滿足施工振搗和壓面的需要;③安裝、運行、拆卸方便靈活等。
事件四:混凝土面板設計采用金屬止水,施工單位將金屬止水采取搭接方式直接制作及安裝。面板混凝土脫模后,立即采取灑水的方法養護,持續養護28天?!締栴}】
1.指出圖1攔河壩壩體分區中①~④部位的名稱及作用。
2.指出事件一中壩石料復核的主要內容。
3.指出事件二中A、B、C、D、E工作適宜的施工順序(用工作代碼和箭線表示)。
4.指出事件三中混凝土滑動模板設計的原則還有哪些。
5.指出事件四中施工方面的不妥之處,并說明正確做法。
34、 【主觀題】 某新建水閘工程,發包人依據《水利水電工程標準施工招標文件》(2009年版)編制施工招標文件。發包人與承包人簽訂的施工合同約定:合同工期8個月,簽約合同價為1280萬元。
監理人向承包人發出的開工通知中載明的開工時間為第一年10月1日。閘室施工內容包括基坑開挖、閘底板墊層混凝土、閘墩混凝土、閘底板混凝土、閘門安裝及調試、門槽二期混凝土、底檻及導軌等埋件安裝、閘上公路橋等項工作,承包人編制經監理人批準的閘室施工進度計劃見圖3(每月按30天計,不考慮工作之間的搭接)。

閘室施工內容包括基坑開挖、閘底板墊層混凝土、閘墩混凝土、閘底板混凝土、閘門安裝及調試、門槽二期混凝土、底檻及導軌等埋件安裝、閘上公路橋等項工作。
圖3閘室施工進度計劃
施工過程中發生如下事件:
事件1:承包人收到發包人提供的測量基準點等相關資料后,開展了施工測量,并將施工控制網資料提交監理人審批。
事件2:經監理人確認的截至第一年12月底、第二年3月底累計完成合同工程價款分別為475萬元和1060萬元。
事件3:水閘工程合同工程完工驗收后,承包人向監理人提交了完工付款申請單,并提交了相關證明材料。
問題:
1.指出圖3中A、B、C、D、E分別代表的工作名稱;分別指出基坑開挖和底檻及導軌等埋件安裝兩項工作的計劃開始時間和完成時間。
2.事件1中,除測量基準點外,發包人還應提供哪些基準資料?承包人應在收到發包人提供的基準資料后多少天內向監理人提交施工控制網資料?
3.分別寫出事件2中,截至第一年12月底、第二年3月底的施工進度進展情況(用“實際比計劃超前或拖后xx萬元”表述)。
4.事件3中,承包人向監理人提交的完工付款申請單的主要內容有哪些?

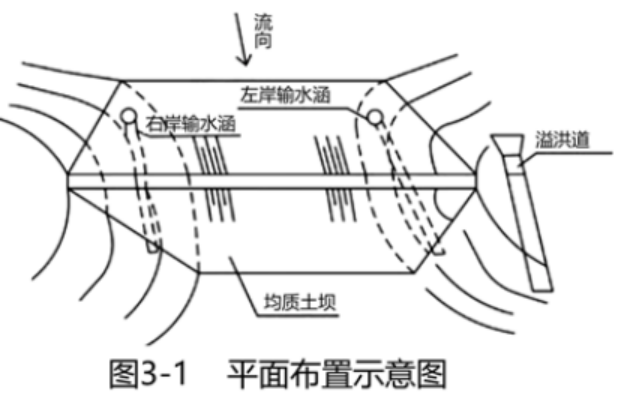

35、 【主觀題】 某小型水庫樞紐工程由均質土壩,溢洪道,左岸輸水涵和右岸輸水涵等建筑物組成,其平面布置示意圖如圖3-1所示,該水庫工程進行除險加固的主要內容包括:壩體混凝土防滲墻、壩基帷幕灌漿,壩體下游側加高培厚;拆除重建左、右岸輸水涵進口及出口等。

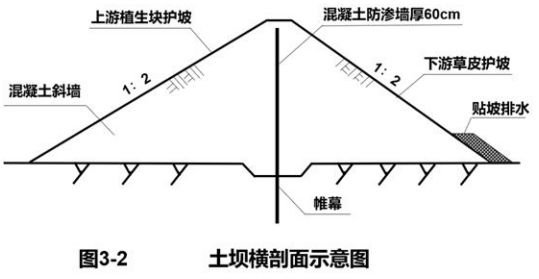

混凝土防滲墻位于壩體中部,厚60cm,帷幕位于防滲墻底部,土壩橫剖面示意圖如圖3-2所示。

施工單位中標后,編制了施工組織設計,計劃利用一個非訊期完成主體工程施工;繪制了包括混凝土拌和系統、主要加工廠、倉庫、交通系統等各種臨時設施在內的施工總平面布置圖:研究制定了施工導流方案等。在研究施工導流方案時,經復核,左、右岸輸水涵過流能力均能滿足施工期導流的要求。
問題:
1.本工程混凝土防滲墻成槽施工前、需做哪些準備工作?本防滲墻混凝土采用哪種方式入倉澆筑比較合適?
2.本工程帷幕灌漿壓力控制需考慮哪些因素?其灌漿壓力如何確定?帷幕灌漿主要控制參數除灌漿壓力和深度外,還有哪些?
3.根據背景資料,確定本工程合適的施工導流方案和需要設置的導流建筑物。
4.根據背景資料,除各種臨時設施外,施工總平面布置圖中還應包括哪些主要內容?
